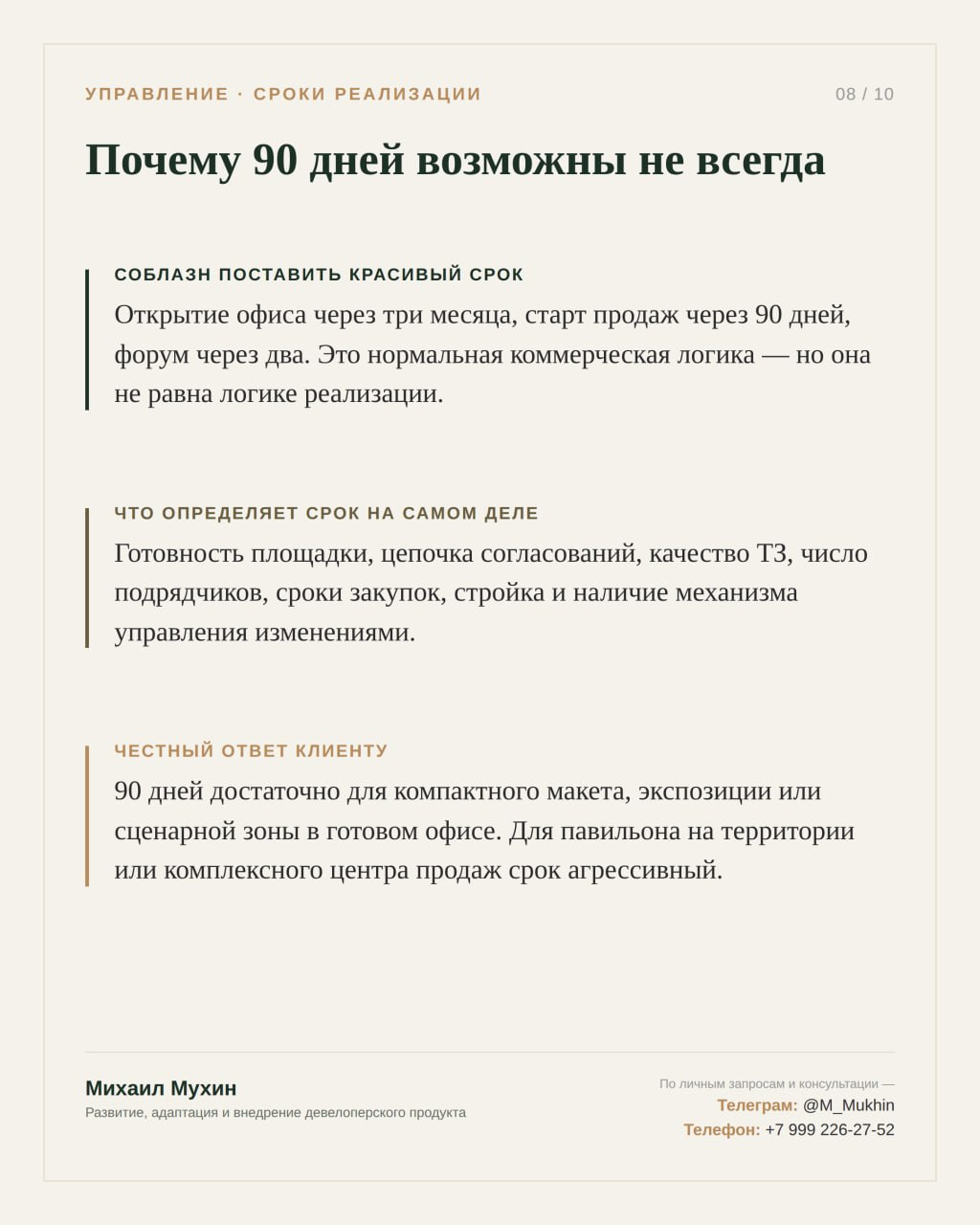

В сложных физических инструментах продаж срок зависит не только от желания команды «успеть к запуску». Он зависит от локации, площадки, ТЗ, согласований, подрядчиков, закупок, стройготовности, изменений, бюджета и скорости принятия решений.
О Сообщнике Про
Лидирую девелоперский продукт со стороны коммерческого блока. Специализируюсь на стратегическом маркетинге, проектировании и реализации масштабных строительных проектов и комплексном развитии территорий.
Это новый раздел Журнала, где можно пройти верификацию и вести свой профессиональный блог
В девелопменте часто есть соблазн поставить красивый срок: открытие офиса через 3 месяца, старт продаж через 90 дней, форум через 2 месяца, нужно срочно показать ЛПР, нужно запустить вместе с рекламной кампанией.
Это нормальная коммерческая логика.
Но физический спецпроект нельзя реализовывать только по логике «надо успеть». Его нужно реализовывать по логике управляемого календаря.
Технорум, mock-up 1:1, демо-квартира, иммерсивная зона, музейная экспозиция, временный павильон или sales hub — это не баннер и не презентация. Это проект, где есть концепция, проектирование, производство, подрядчики, материалы, монтаж, площадка, безопасность, эксплуатация и внедрение в продажи.
Первое, что влияет на срок, — локация. Одно дело готовый офис продаж с понятными подключениями, доступом и зоной монтажа. Другое — стройплощадка, временный павильон, действующий офис, историческое здание, уличное пространство, недостроенный объект или территория КРТ.
Второе — согласования. Сроки часто ломаются не на производстве, а в решениях. Кто утверждает концепцию? Кто согласует бюджет? Кто принимает материалы? Кто отвечает за бренд? Кто проверяет безопасность? Кто дает доступ на площадку? Если цепочка согласований не собрана заранее, проект может стоять неделями.
Третье — качество ТЗ. Слабое ТЗ почти всегда увеличивает срок. Когда на старте не зафиксированы цель, ЦА, точка CJM, сценарий, бюджет, ограничения, метрики, эксплуатация и ответственность, команда начинает уточнять это уже в процессе. А уточнения стоят времени.
Четвертое — подрядчики. В спецпроекте редко работает один исполнитель. Нужны архитекторы, дизайнеры, производство, строители, digital, AV, свет, звук, инженерия, логистика, монтаж, контент, PR. У каждого свой цикл. Если подрядчиков не синхронизировать, календарь превращается в цепочку ожиданий.
Пятое — стройка. Площадка может быть не готова, доступ ограничен, инженерные точки могут отличаться от исходных данных, габариты не совпасть, монтаж попасть в конфликт с другими работами, безопасность изменить маршрут клиента.
Шестое — закупки. Материалы, оборудование, мультимедиа, свет, звук, интерактив, мебель и экспозиционные конструкции имеют сроки производства и поставки.
Седьмое — изменения. Меняется вводная от ЛПР, бюджет, сценарий продаж, планировка офиса, продукт, сроки запуска, состав УТП, контент, площадка. Вопрос не в том, будут ли изменения. Вопрос в том, есть ли механизм управления изменениями.
Поэтому я не верю в универсальную фразу «сделаем за 90 дней».
Иногда 90 дней достаточно: для компактного mock-up, небольшой экспозиции, обновления переговорной, базового технорума, сценарной зоны в готовом офисе продаж или первого этапа demo route.
Но для комплексного sales hub, иммерсивного пространства, павильона на территории, музейной экспозиции с производством, сложного технорума, уличного маршрута КРТ или проекта с большим количеством подрядчиков 90 дней могут быть слишком агрессивным сроком.
Профессиональная реализация начинается с календаря: диагностика и ТЗ, предконцепт, бюджетный коридор, проектирование, согласования, подбор подрядчиков, закупки, производство, подготовка площадки, монтаж, пусконаладка, контент, обучение продаж, PR-подготовка, запуск, период корректировок.
Отдельно должен быть риск-резерв по срокам и бюджету.
Если бы я обсуждал срок реализации, я бы никогда не продавал фразу «успеем за 90 дней».
Я бы говорил иначе: нужно разложить проект на этапы, показать критический путь, определить риск-резерв и честно сказать, что можно реализовать к нужной дате без потери смысла, качества и управляемости.
