«Почему зеркало делается четыре дня, там же работы на вечер?» — этот вопрос мне задают чаще всего. Отвечаю честно: руками над типовым зеркалом я работаю часов шесть-восемь, а к клиенту оно уезжает через три-пять дней. Куда девается остальное время — разберу по этапам, от эскиза до сборки.
О Сообщнике Про
Столяр-дизайнер с 30-летним опытом дизайна, разработки и производства мебели и зеркал. Проектирую изделия с учетом пространства, стиля и пожеланий клиента, предлагаю оптимальные решения для нестандартных задач. Реализовал более 2500 индивидуальных проектов.
Это новый раздел Журнала, где можно пройти верификацию и вести свой профессиональный блог.

Сразу обозначу конфликт интересов: я столяр мастерской «Амета Декор» в Звенигороде, пишу про собственную работу и ничего в этом тексте не рекламирую — ни магазины, ни услуги. Проект у нас начинается не с моей пилы: эскиз рисует и ведёт дизайнер и руководитель мастерской Антонина, а моя забота — во сколько календарного времени этот эскиз превратится.

Срок я считаю с эскиза, а не с пилы

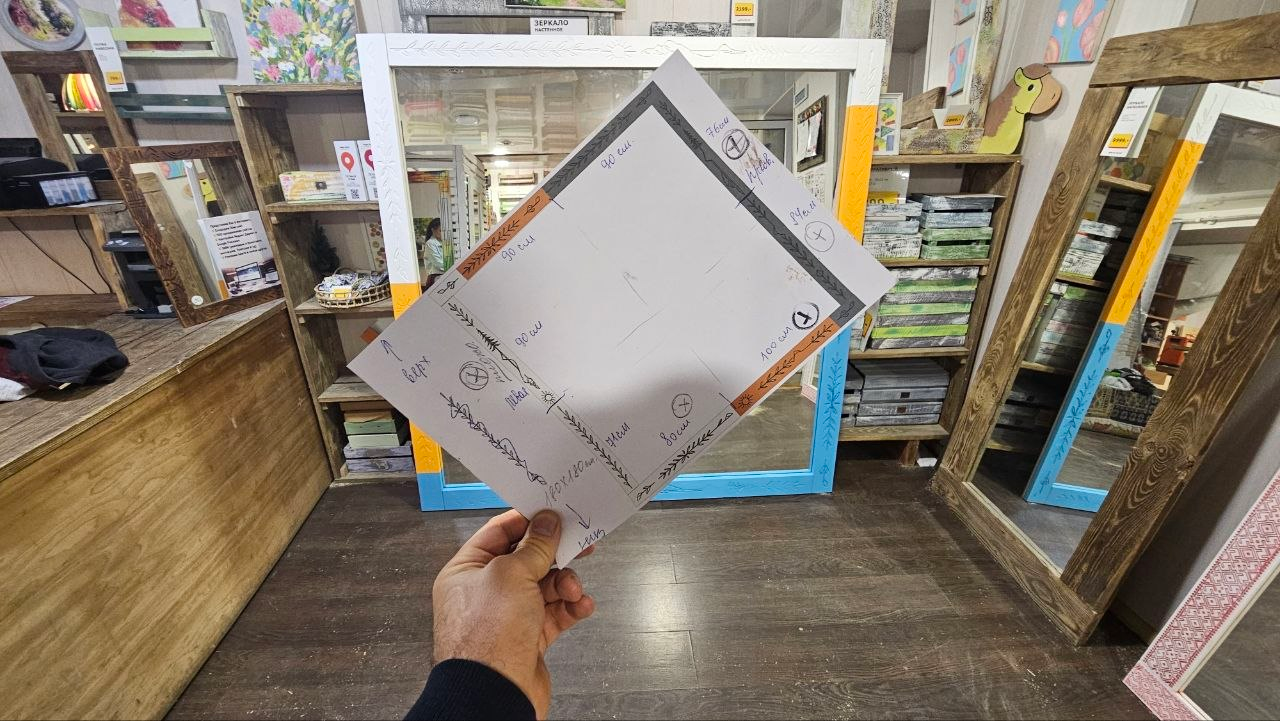

Первый этап — эскиз и согласование. Антонина рисует проект под интерьер клиента, мы показываем, клиент отвечает, иногда правим. Сам чертёж — это минуты-часы, но ответ клиента и круги правок растягиваются на дни, и это время не в моей власти. Поэтому, когда называю срок, я всегда закладываю согласование отдельно: «работа займёт столько-то, плюс сколько-то на утверждение эскиза с вашей стороны».

Пропустить этот этап в расчёте — главная причина, по которой мастера «не укладываются»: они считают только своё время у верстака, а календарь съедает переписка.

Дерево должно отлежаться — это ожидание, а не простой
Второй этап — подготовка материала. Дереву нужно «успокоиться»: полежать в мастерской и прийти в равновесие с её условиями, иначе оно поведёт уже в готовом изделии. Для клиента это выглядит как пауза, когда мастер ничего не делает, — но это часть срока, и довольно большая.

Хитрость в том, что эту паузу можно вынести за рамки заказа: материал на ходовые размеры я держу подготовленным заранее. Тогда время на стабилизацию проходит до заказа и к сроку клиента не добавляется. (Почему дерево «гуляет» и при какой влажности его вообще можно пускать в работу — отдельная тема, я разбирал её в другой статье.)
Где реально уходят мои часы
Теперь активная работа руками. На типовом зеркале она раскладывается примерно так:

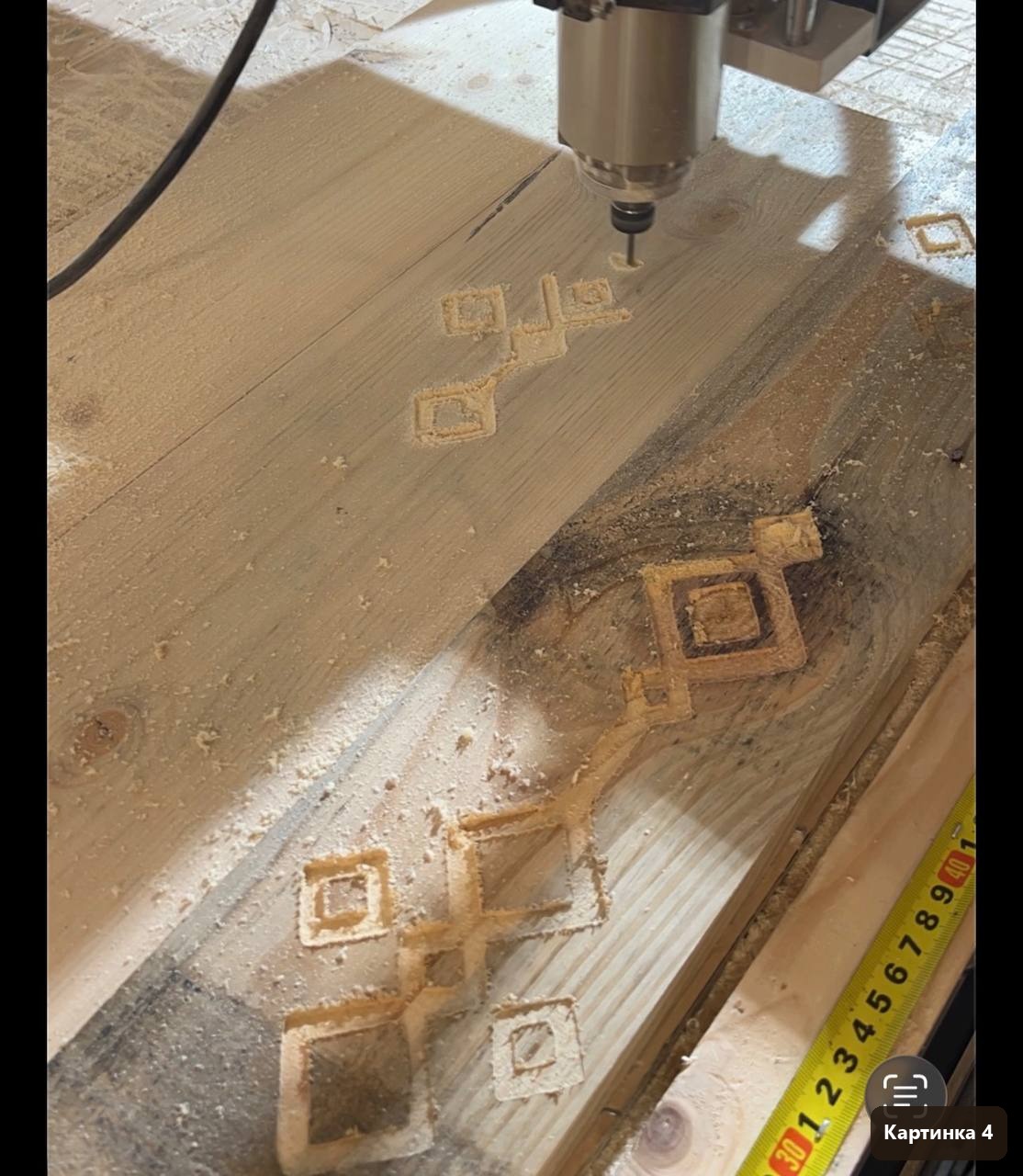

- раскрой и фрезеровка профиля — около часа (станок режет точно и быстро, но до этого ещё час уходит на чистку вектора и тест на обрезке);

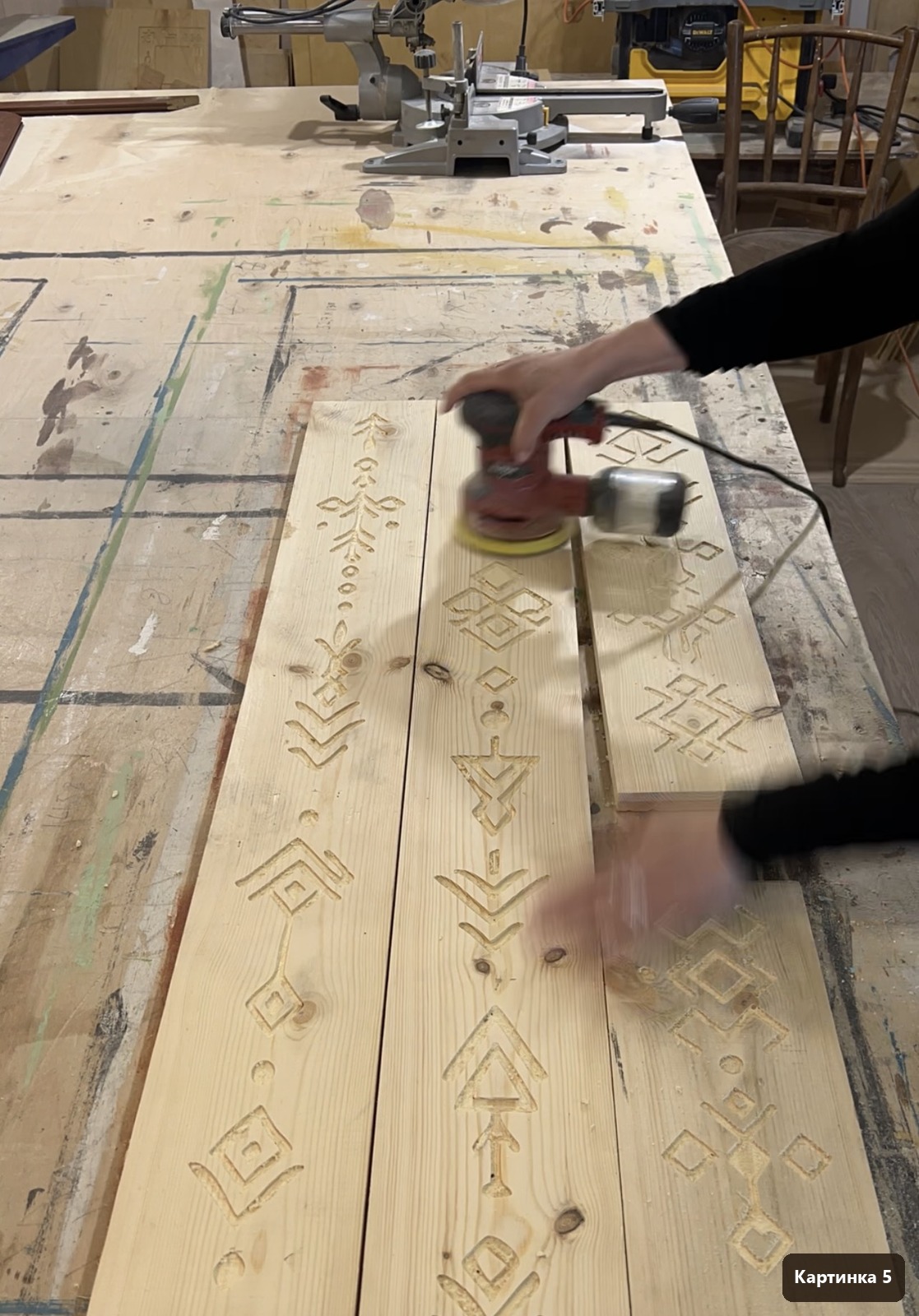

- шлифовка зёрнами от P80 до P400 — час-полтора, это самый недооценённый этап: плохая шлифовка вылезет под покрытием;
- сборка и склейка рамы — около часа самой работы;

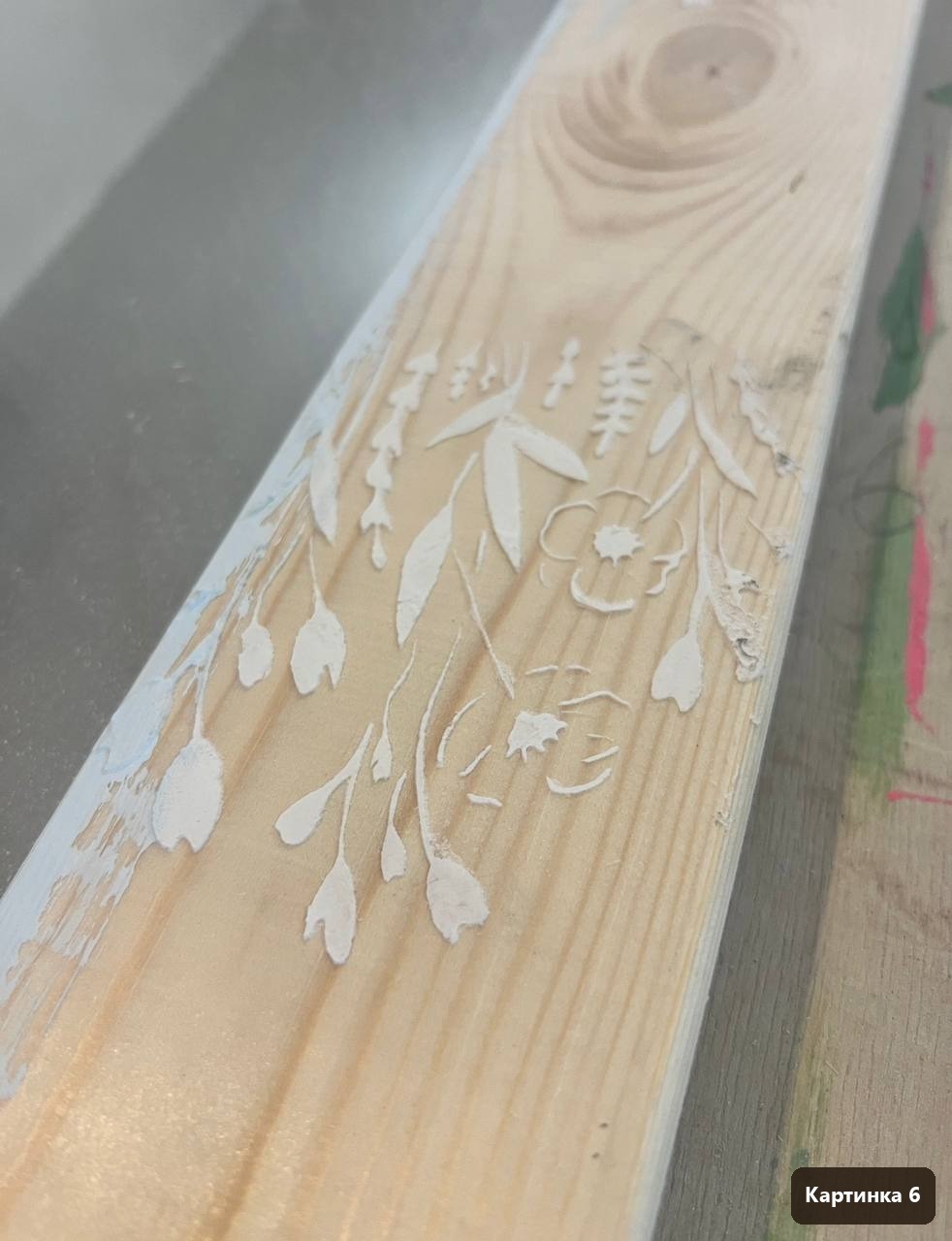

- нанесение покрытия (масло или лак) — час-полтора на слой.
Итого — те самые шесть-восемь часов «руками». Если бы дело было только в них, зеркало уезжало бы к клиенту в тот же день.

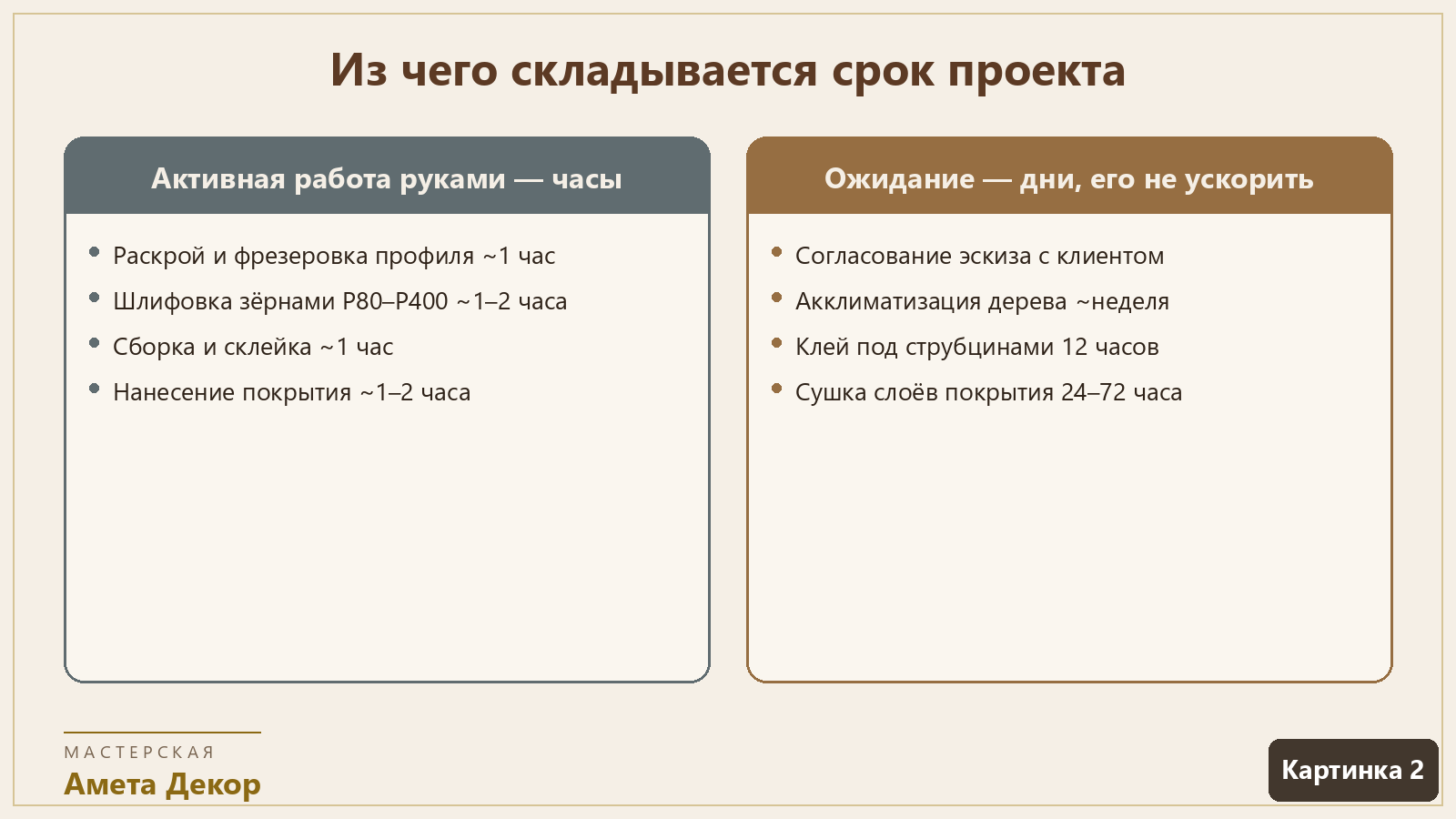

Почему восемь часов превращаются в три-пять дней

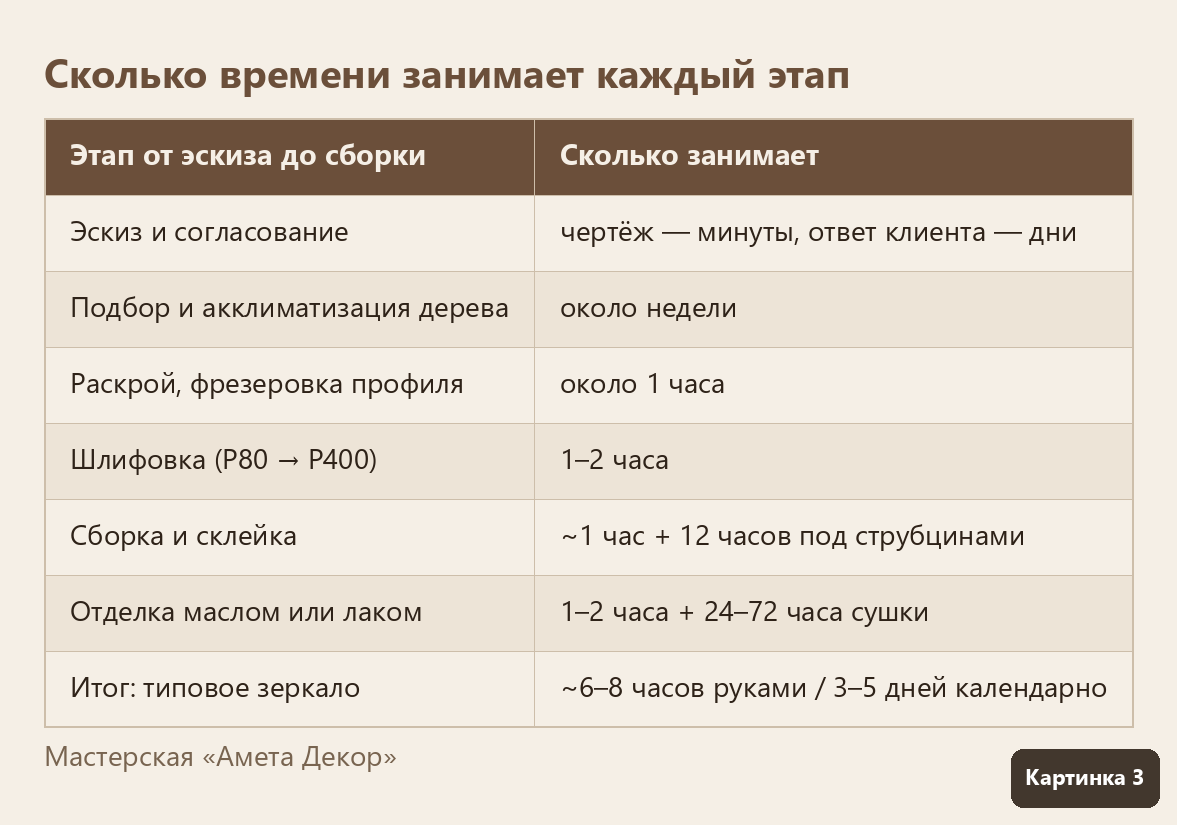

А дальше — ожидание, которое нельзя сжать никаким желанием. После склейки рама стоит под прессом до утра, иначе шов «поедет». Каждый слой покрытия должен полностью встать, прежде чем ляжет следующий, — и это уже не часы, а сутки. Главное — эти паузы идут строго одна за другой, их не совместить: нельзя шлифовать непросохшее или красить несклеенное. Конкретные сроки по составам собрал в таблице ниже.
Вот и получается, что мои восемь рабочих часов растянуты на несколько календарных дней — большую часть срока изделие просто стоит и сохнет. Это не простой мастера, а технология.

Как это выглядит на реальных заказах
- Зеркало для барбершопа из сосны — четыре дня работы плюс двое суток на сушку семи слоёв отделки.
- Вешалка-лестница из ясеня — фактически сутки: три-четыре часа сборки и ночь под прессом.
- Детский стеллаж из фанеры — два дня, из них руками работы часов шестнадцать, остальное — сушка и покраска по слоям.
Разброс большой не потому, что я работаю с разной скоростью, а потому, что у изделий разное число слоёв отделки и склеек — то есть разное количество «пауз на сушку».
Мои ошибки в оценке сроков
Я научился считать время не сразу — через сорванные обещания.
Первая ошибка: называл срок «по рукам», без учёта сушки. Обещал за два дня, а покрытие требовало нескольких суток на отвердевание — клиент ждал и нервничал. Теперь сушка всегда в сроке отдельной строкой.
Вторая: не закладывал согласование эскиза. Считал от «когда утвердим», а утверждали неделю — в итоге для клиента это выглядело как моя задержка.
Третья: набрал несколько заказов с близкими сроками — и у всех совпала сушка. Узким местом оказались не мои руки, а график: изделия выстроились в очередь сохнуть, и срок поехал сразу у всех. Теперь развожу загрузку так, чтобы паузы на сушку у разных заказов не накладывались.

Как читать срок, который называет мастер
Несколько ориентиров, если заказываете изделие из дерева:
- Спрашивайте, входит ли в срок сушка и согласование, а не только работа руками.
- «Сделаю за день» для изделия с покрытием — повод насторожиться: значит, кто-то не выдержит паузы на отвердевание.
- Календарные дни не равны трудозатратам: три дня срока могут означать восемь часов работы и двое суток сушки.
- Сжатый срок почти всегда оплачивается качеством — трещиной по шву или пятном под маслом через месяц.

Что в итоге
Время на проект — это не только часы у верстака. Это эскиз и согласование, пауза на стабилизацию дерева, активная работа и, главное, выдержка покрытий, которую нельзя ускорить. Поэтому честный срок я считаю по всей цепочке от эскиза до сборки, а не по тому, сколько держу инструмент в руках. Так клиент знает, чего ждать, а изделие служит годами.
А вы сталкивались с тем, что мастер обещал срок и не уложился? Расскажите в комментариях — почти всегда причина именно в недооценке сушки или согласования.
Вопросы и ответы
Можно ли ускорить изготовление, если очень нужно к дате?
Частично: можно заранее подготовить материал, освободить под заказ очередь, выбрать покрытие с меньшим числом слоёв. Но выдержку клея и покрытий не сжать — это химия, а не желание мастера.
Почему одинаковые на вид зеркала делаются разное время?
Дело в числе слоёв отделки и склеек. Рама на масле в один слой и рама с патиной, кракелюром и лаком — это разное количество пауз на выдержку, хотя «работы руками» может быть похоже.
Что занимает больше всего времени?
Не работа, а ожидание: стабилизация дерева и выдержка покрытий. На активную работу руками приходится меньшая часть календарного срока.
Зачем закладывать время на согласование, если дизайн уже есть?
Даже по готовому эскизу всплывают правки — цвет, размер, крепёж. Один-два круга уточнений — это дни, и их честнее учесть заранее, чем сорвать срок.
Долгий срок — признак того, что мастер не торопится?
Скорее наоборот: это признак того, что он закладывает полную выдержку и не повезёт вам изделие, которое поведёт через месяц. Подозрительно как раз «очень быстро».
