Когда бригада хал­турит: что делать, если ремонт с дефек­тами и подряд­чик нарушает договор
Ремонт и обустро­йство
1
Фотография — Phovoir / Shutterstock / FOTODOM

Когда бригада хал­турит: что делать, если ремонт с дефек­тами и подряд­чик нарушает договор

Советы юриста
Обсудить
Аватар автора

Андрей Корнилов

юрист

Страница автора

Ремонт — это всегда стресс, но настоящий кошмар наступает, когда вспыхивает конфликт с мастерами.

Многие сталкивались с тем, что бригада срывает сроки, требует деньги за «дополнительные» работы или ремонтирует некачественно. Чаще всего это следствие работы без договора или когда его составили «для галочки». Но если договор есть и он подробный, не нужно закатывать скандал на объекте — действуйте четко и последовательно, по договору и закону.

Как правильно вести общение с подрядчиком

Даже если вы проговариваете на объекте с мастером все нюансы, их нужно продублировать письменно. Переписку можно вести в мессенджерах или по электронной почте — суды принимают это как доказательства. А ключевые документы отправляйте заказным письмом с описью вложения и уведомлением о вручении. Так вы юридически безупречно фиксируете факт отправки и получения.

Сохраните доказательства отправки: квитанции, скриншоты и прочее. Для суда на скриншоте должны быть видны дата, время, номер телефона и имя получателя. Последние должны совпадать с указанными в реквизитах договора.

Если общение идет через прораба или менеджера, убедитесь, что в договоре указано, что именно он уполномочен представлять подрядчика. Иначе в суде могут заявить, что переписка велась «не с тем человеком» и ни к чему не обязывала.

Все существенные договоренности — изменение объема работ, сроков, стоимости, материалов — фиксируйте отдельным документом или дополнительным соглашением. Иначе подрядчик может заявить, что изменения не согласовывались, а устные договоренности доказать почти невозможно.

Шаг 1

Зафиксируйте нарушение

Для этого подойдут: переписка с подрядчиком, фото- и видеосъемка, акты осмотра, а также письменный отказ от сдачи-приемки. Главное — правильно квалифицировать нарушение: будь то просрочка, недостатки, отступления от согласованного объема работ или отказ продолжать ремонт  .

Если обнаружили дефект:

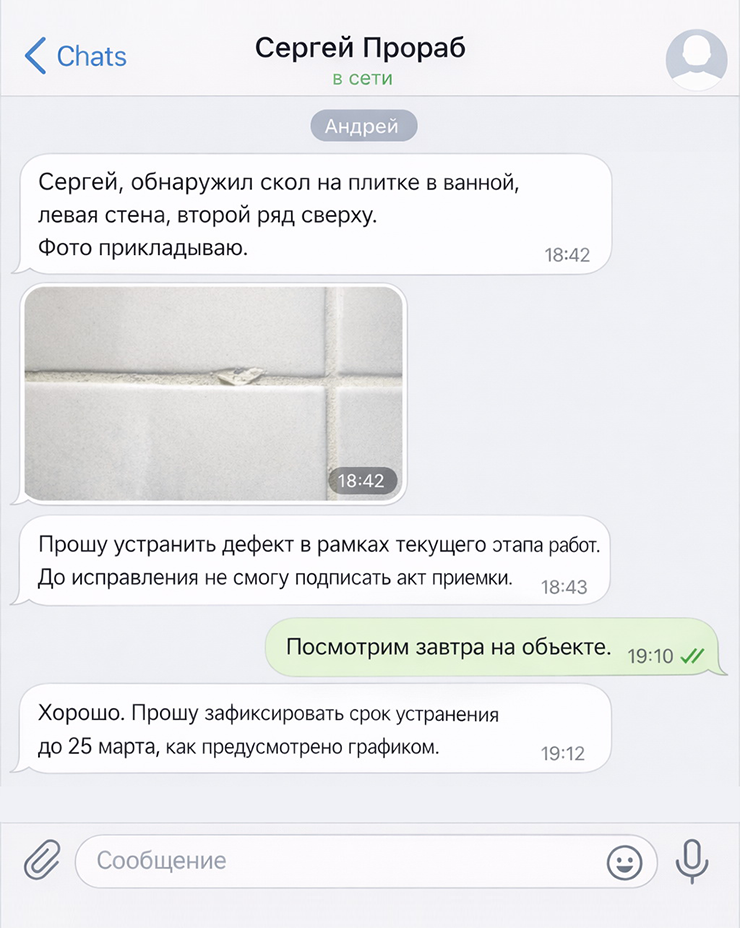

  1. Зафиксируйте его на фото в нескольких ракурсах. Сделайте также снимки на расстоянии, чтобы были видны ориентиры — углы и окна комнаты. Это будет доказательством, что дефект именно в вашей квартире.
  2. Письменно направьте подрядчику требование об устранении в срок, установленный договором для текущего этапа работ. Акцентируйте внимание, что указанный недостаток не позволяет вам подписать акт приемки.

Даже если исполнитель проигнорирует сообщение, сам факт обращения и приложенные фото фиксируют выявленный недостаток. Если при этом подрядчик уже передал вам акт приемки работ, нужно оформить мотивированный отказ от его подписания.

Мотивированный отказ — это не просто сообщение о проблеме, а официальный ответ на акт. В нем нужно перечислить конкретные недостатки и указать, что до их устранения акт подписан быть не может. Иначе подрядчик вправе оформить одностороннюю приемку, и акт будет считаться действительным.

Кстати, к нарушениям относят не только видимые дефекты, но и непредоставление подтверждений по скрытым работам — например, фотофиксации, если она предусмотрена договором. В таком случае заказчик тоже вправе приостановить оплату — до подтверждения выполнения работ и их качества.

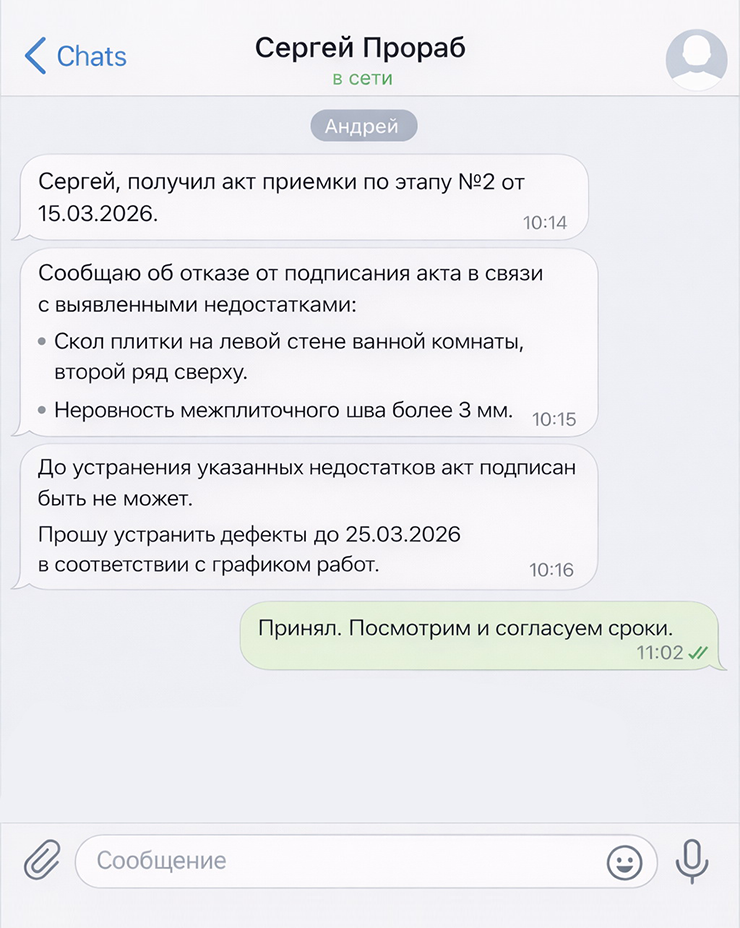

В сообщении зафиксируйте конкретный дефект, требование его устранить и то, что акт приемки не будет подписан до исправления. Такая переписка подтверждает своевременное предъявление претензии
Мотивированный отказ можно направить в мессенджере, если так установлена официальная переписка по договору. Но безопаснее дублировать такие документы электронным или заказным письмом
1/2
В сообщении зафиксируйте конкретный дефект, требование его устранить и то, что акт приемки не будет подписан до исправления. Такая переписка подтверждает своевременное предъявление претензии
Шаг 2

Направьте досудебную претензию

Если после фиксации дефектов и мотивированного отказа подрядчик не устраняет нарушения, уклоняется от ответа или отказывается признавать проблему, следующий шаг — досудебная претензия. Она почти всегда обязательна перед обращением в суд: подтверждает попытку мирного урегулирования и фиксирует ваши требования.

В претензии укажите:

  • кто и по какому договору выполнял ремонт;
  • какие условия нарушены и в чем это выражается с отсылкой к доказательствам;
  • ваши требования: устранить недостатки, завершить работы, вернуть деньги или уменьшить цену;
  • разумный срок для исполнения требований, например 10 дней;
  • предупреждение о дальнейшем обращении в суд.

Документ пишут в свободной форме, применительно к конкретной ситуации, поэтому нет универсального шаблона, который можно было бы использовать.

Претензию направляйте по электронной почте, в мессенджере или заказным письмом с описью вложения и уведомлением о вручении
Претензию направляйте по электронной почте, в мессенджере или заказным письмом с описью вложения и уведомлением о вручении
Шаг 3

Определите статус подрядчика

От этого зависит объем ответственности.

Подрядчик, который регулярно делает ремонты. Обычно ремонт выполняет исполнитель, для которого ремонт — источник дохода. То есть организация, ИП или самозанятый. В этом случае ваши отношения регулируются ЗоЗПП — законом о защите прав потребителей.

В частности, вы вправе требовать неустойку, компенсацию морального вреда и потребительский штраф. Но есть ограничения. Неустойка не может превышать цену услуги, а потребительский штраф может быть не взыскан, если заказчик сам способствовал возникновению спора — например, не дал подрядчику возможности устранить недостатки, нарушил свои обязанности или отказался от разумного урегулирования.

Подрядчик занимается ремонтом эпизодически — то есть не в рамках предпринимательской деятельности. Тогда ЗоЗПП не применяют. Спор рассматривают по нормам ГК РФ и условиям договора — без потребительских штрафов и компенсации морального вреда.

При этом наличие или отсутствие статуса самозанятого само по себе ничего не решает. Суд оценивает фактический характер деятельности: оказывает ли человек услуги систематически и профессионально или же сделал эту работу разово. Решающим будет именно характер деятельности, а не выбранный исполнителем налоговый режим или факт уплаты налога  .

Шаг 4

Проведите строительно-техническую экспертизу

Ее проводят при необходимости — если подрядчик оспаривает наличие дефектов или их причины. Экспертиза позволяет установить, есть ли недостатки, насколько они существенны и по чьей вине возникли. Это один из наиболее убедительных способов доказать свою позицию в затяжном споре.

Досудебная экспертиза. Ее оплачивает заказчик за свой счет. Она нужна для подготовки к суду или чтобы оценить перспективы спора: действительно ли дефекты связаны с нарушением технологии и стоит ли требовать их переделки. Автоматически такие расходы не компенсируются, но при выигрыше дела суд может взыскать их с подрядчика как судебные издержки.

Досудебную экспертизу можно заказать в независимой экспертной организации или у специалиста, который занимается строительно-техническими исследованиями. Для такой деятельности не нужна отдельная лицензия. Поэтому эксперта выбирают не по формальному «разрешению», а исходя из его квалификации, образования, опыта и репутации.

Стоимость зависит от объема работ и региона — обычно от нескольких десятков тысяч рублей. Перед заказом уточните, сможет ли эксперт при необходимости участвовать в судебном процессе и подтвердить свои выводы.

Если вы проводите такую экспертизу, подрядчика нужно заранее уведомить о дате и месте осмотра — например, через мессенджер или телеграммой за 3—5 дней. Даже если он не явится, сам факт приглашения повысит доверие суда к заключению эксперта.

Когда дефекты очевидны и зафиксированы фото- или видеосъемкой, на этапе претензии экспертиза может быть лишней. Часто разумнее сохранить ее как инструмент для суда, чтобы не платить за проверку дважды.

Судебная экспертиза. Если дело уже в суде, эксперта выбирает судья, а вопросы к нему формулируют с учетом позиций сторон. Аванс за экспертизу вносит сторона, заявившая ходатайство, но при выигрыше эти расходы обычно взыскивают с проигравшей стороны.

Шаг 5

Если претензия не помогла — обращайтесь в суд

В суде можно требовать  :

  • возврата уплаченных денег;
  • взыскания неустойки за нарушение сроков;
  • возмещения убытков — например, расходов на переделку работ, досудебную экспертизу или устранение последствий ремонта, а также возмещения судебных расходов, включая оплату назначенной судом экспертизы.

Если ремонт выполнял профессиональный исполнитель — компания, ИП или самозанятый, а также частник, который систематически занимается ремонтом, к этим требованиям можно добавить компенсацию морального вреда  . А также потребительский штраф 50% от присужденной суммы — если мастер проигнорировал или отказался исполнить обоснованную претензию до обращения в суд  .

Какой суд будет рассматривать дело, зависит от суммы иска:

  • мировой суд — если сумма требований не превышает 100 000 ₽ для потребительских споров или 50 000 ₽ для обычных споров между физлицами;
  • районный — если сумма выше.

Бывает, что при выборе суда и оценке иска учитывают только сумму основных требований — долг плюс убытки. Но если вы изначально планируете взыскивать еще и неустойку, штраф и моральный вред, то безопаснее посчитать итоговую цену иска по максимуму, и если она превышает 100 000 ₽, обратиться в районный суд — чтобы иск не вернули из-за обращения не в тот суд.

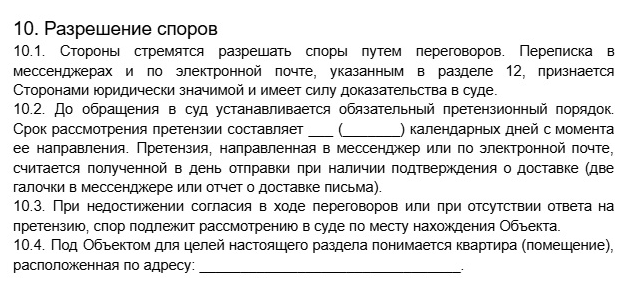

Если в договоре прописано, что споры рассматриваются по месту нахождения квартиры, иск подают в суд того района, где выполнялся ремонт. В этом случае не придется обращаться в суд по месту регистрации подрядчика
Если в договоре прописано, что споры рассматриваются по месту нахождения квартиры, иск подают в суд того района, где выполнялся ремонт. В этом случае не придется обращаться в суд по месту регистрации подрядчика
Шаг 6

Уплатите госпошлину

Если закон о защите прав потребителей не применяется, госпошлину платят в общем порядке — в зависимости от цены иска  . Чем выше сумма требований, тем выше пошлина. Например, при цене иска 250 000 ₽ госпошлина в 2026 году составит 8 500 ₽.

Оплатить госпошлину можно через отделение банка, банкомат или онлайн — через мобильное приложение банка или портал «Госуслуги». Нужно использовать реквизиты суда, в который подается иск. Они размещены на официальном сайте суда в разделе «Госпошлина» или «Реквизиты для уплаты». К иску прикладывают квитанцию об оплате или электронный чек.

Если спор рассматривается как потребительский, заказчик освобожден от уплаты госпошлины, если цена иска не превышает 1 млн рублей  . Если больше, госпошлину уплачивают только с суммы превышения в размере 50% от обычной ставки. Например, при иске на 1 500 000 ₽ пошлину рассчитывают только с 500 000 ₽, и она составляет половину от той суммы, которую пришлось бы заплатить по общим правилам. Это существенно снижает расходы на обращение в суд при крупных спорах.

Шаг 7

Подготовьте иск и доказательства

Иск по ремонту квартиры можно составить самим, если спор типовой: есть договор, зафиксированы недостатки, направлена претензия и понятен расчет требований. В таких случаях достаточно аккуратно изложить факты и приложить доказательства.

Если спор сложный — например, требуется строительная экспертиза, заявляются крупные суммы убытков или подрядчик активно возражает, — разумнее привлечь юриста, поскольку от правильной формулировки требований, вопросов эксперту и расчета сумм зависит исход дела.

Как составить иск. Универсального шаблона для иска не существует: структура стандартная, но содержание всегда зависит от конкретной ситуации.

В иске изложите обстоятельства дела, требования и расчет сумм. Приложите:

  • договор и техническое задание;
  • переписку с подрядчиком;
  • акты приемки или мотивированные отказы от их подписания;
  • фото- и видеоматериалы;
  • претензию и доказательства ее направления;
  • подтверждение отправки копии иска подрядчику до обращения в суд  .

По требованиям, связанным с качеством выполненных работ и нарушением сроков по договору подряда, исковая давность один год — ее исчисляют со дня приемки работ, окончания гарантийного срока либо с момента, когда нарушение стало очевидным  . По другим требованиям — например, о возврате аванса или денежных средств — действует общий срок исковой давности три года  .

Практический совет: не откладывайте обращение в суд. По ремонтным спорам суды крайне настороженно относятся к искам, поданным спустя долгое время после окончания работ, особенно если нарушения ранее не фиксировались.

Шаг 8

Используйте внесудебные инструменты

До или параллельно с судом можно обратиться в Роспотребнадзор за консультацией или проверкой, воспользоваться медиацией  или заключить мировое соглашение. Ведь всегда лучше решить вопрос полюбовно, чем тратить время на судебную тяжбу, причем с неизвестным результатом.

Кроме того, не стоит исключать возможность, что с частного подрядчика будет сложно что-то взыскать, особенно если у него нет имущества, а доходы нерегулярные. Иногда исполнитель и заказчик договариваются об определенных уступках с каждой стороны, и это позволяет закрыть ремонтный вопрос.

Даже после подачи иска стороны вправе заключить мировое или медиативное соглашение  . Если соглашение утверждено судом, но подрядчик его не исполняет — например, не устраняет недостатки или не выплачивает согласованную сумму, — оно может быть принудительно исполнено через службу судебных приставов.

Больше материалов о покупке квартир и домов, обустройстве и ремонтах — в нашем телеграм-канале «Свой угол». Подписывайтесь, чтобы ничего не пропустить: @t_nedviga
