Договор на ремонт квартиры: как защитить себя и не потерять деньги
Ремонт и обустро­йство
0
Фотография — Kikujiarm / Shutterstock / FOTODOM

Договор на ремонт квартиры: как защитить себя и не потерять деньги

Когда бригада косячит и срывает сроки
Обсудить
Аватар автора

Андрей Корнилов

юрист

Страница автора

В ремонте и строительстве люди регулярно сталкиваются с проблемами, даже не понимая, в какой момент все пошло не так.

Часто договор подписывают для галочки или работают без него. Затем сроки сдвигаются, смета растет, мастера пропадают. А доказать что-либо сложно — особенно если обращались к частнику, а не в компанию.

Поэтому важно зафиксировать все условия на бумаге: порядок оплаты, приемки и последствия нарушений. Разберемся, как правильно составить договор.

Что можно и нельзя при ремонте квартиры

Перед ремонтом важно понимать базовые правила, которые действуют независимо от договора с мастером. Например, о согласовании перепланировок. Эти правила важно учитывать до начала работ, чтобы сохранить свое время и деньги.

6 правил, о которых нужно знать до начала ремонта

Как подготовиться к заключению договора

Устные договоренности должны быть понятны для обеих сторон. Важно не только определить условия для себя, но и обсудить их с мастером лично, чтобы не было недопонимания и двойных трактовок.

Ниже — перечень тем, которые стоит заранее обговорить с мастером и обязательно зафиксировать на бумаге или, на худой конец, в переписке — в мессенджере или по электронной почте — до подписания документа. Это поможет при разрешении спора, если в договоре окажутся неточности или пробелы, поскольку суд учитывает поведение сторон и их намерения.

Объем работ. Составьте подробный список — от демонтажа плинтусов до финальной уборки. Обычно мастер делает предварительную смету, в которой перечисляет работы, указывает их количество и цены.

Оплата. Договоритесь, как вы платите: в несколько этапов или часть — авансом, а часть — по завершении всех работ. Определите, какая сумма фиксируется как общая стоимость ремонта — твердая она или приблизительная.

Когда сумма твердая, подрядчик не вправе увеличить ее без вашего согласия. Если приблизительная, допустимо разумное превышение в силу объективных причин. Например, подорожали материалы или возникли непредвиденные работы. Но такие обстоятельства должны быть согласованы и зафиксированы письменно.

Сроки и график. Определите не только дату начала и завершения всех работ, но и сроки ключевых этапов. Скажем, планируется демонтаж старого ремонта, прокладка коммуникаций, черновая, предчистовая и финишная отделка — проговорите сроки для каждого этапа.

Критерии качества. Согласуйте уровень подготовки поверхностей — например, под покраску или под обои. Это влияет на объем выравнивающих работ и отражается в смете. По возможности зафиксируйте измеримые критерии качества: допустимые перепады поверхности, отклонение стены от вертикали, требования к углам и примыканиям. Без таких ориентиров возможны споры, так как один увидит дефект, а другой — нормальную работу.

Материалы и оборудование. Решите, кто будет закупать материалы, поднимать их в квартиру, вывозить остатки и строительный мусор. Если мастер — как он будет отчитываться. Если вы — в какой срок мастер должен предупредить о нехватке.

Другой важный вопрос — чей инструмент. Как правило, у подрядчика есть базовый комплект, но специализированное оборудование, например штроборез с пылесосом или электрический плиткорез, придется арендовать. И важно заранее договориться, кто это оплачивает.

Также выясните, какие условия мастеру нужны для полноценной работы. Задержки из-за отсутствия тока в розетке — это ваша зона ответственности.

Дополнительные работы. Договоритесь сразу, что любые новые идеи в процессе ремонта фиксируются в мессенджере или дополнительном соглашении с указанием цены. Устные правки — главный источник переплат.

Порядок приемки. Уточните, как будете проверять скрытые работы, например проводку или трубы до того, как они исчезнут под отделкой. Согласуйте, что без фото- и видеоотчета такие работы приняты не будут.

Заранее определите, кто уполномочен давать задания, принимать решения и согласовывать изменения. В идеале все это должны делать люди, чьи ФИО указаны в договоре. Это снижает риск споров в духе «ваша жена разрешила», «мастер обещал» или «бригада поняла по-своему».

Как составить договор на ремонт квартиры

Когда хозяин квартиры и мастер все обсудили, детали нужно закрепить на бумаге. Обычно это оформляют договором подряда  , так как в ремонте важен не процесс, а конкретный результат — выполненные работы, которые можно проверить и принять.

На практике такие договоры редко сводятся к чистому подряду. В них появляются условия о процессе работ: доступ в квартиру, порядок выполнения и взаимодействие сторон. Это допустимо и не противоречит закону. Если дело дойдет до суда, будет важно не название договора, а его содержание — что в нем закреплено и насколько четко описано.

Главное, чтобы из документа было понятно, кто выполняет работы, что именно делает, в какие сроки и за какую цену, а также на каких условиях результат считается принятым. Если условия изложены четко и без двусмысленностей, договор будет работать и сможет вас защитить.

Отдельное внимание уделяют информации о подписантах. Если ремонт делает частное лицо или самозанятый, в тексте указывают его ФИО, паспортные данные и адрес регистрации. Когда подрядчиком выступает ИП, также необходимы ИНН и ОГРНИП. Если работы выполняет ООО, в документ вносят его полное наименование, ИНН, ОГРН и юридический адрес, а также сведения о человеке, подписывающем договор от имени организации, и основание его полномочий — устав или доверенность. Аналогичные сведения указывают и о заказчике — в зависимости от его статуса.

Ограничиваться одними ФИО нельзя: без идентифицирующих данных договор могут признать незаключенным, и взыскать что-либо по нему будет сложно. Если подрядчик — ИП или юрлицо, нужны ИНН и ОГРН
Ограничиваться одними ФИО нельзя: без идентифицирующих данных договор могут признать незаключенным, и взыскать что-либо по нему будет сложно. Если подрядчик — ИП или юрлицо, нужны ИНН и ОГРН

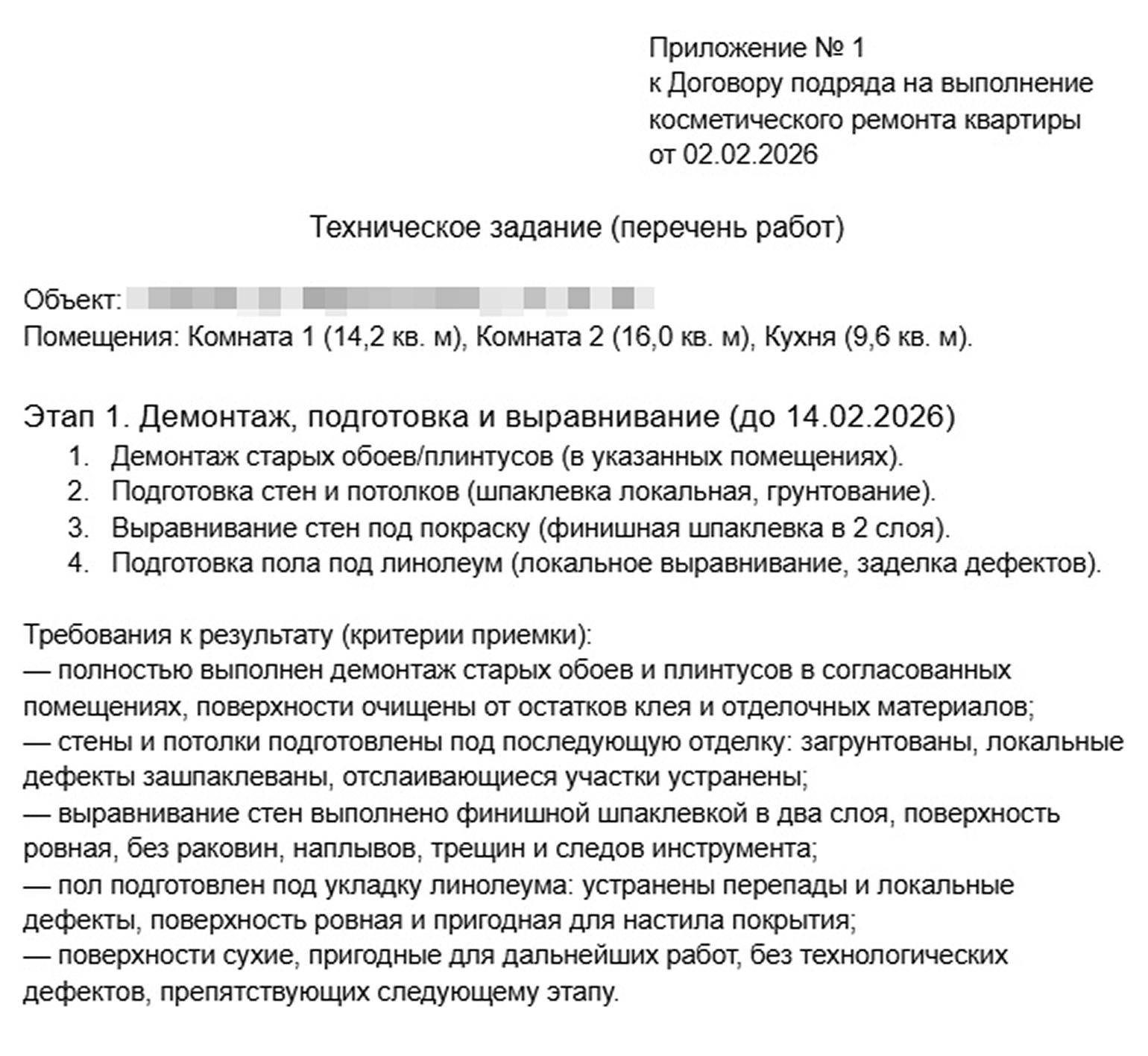

Структура и шаблон договора. После того как участники определены, документ выстраивают по блокам:

Ниже разберем каждый раздел отдельно — с примерами формулировок и пояснениями, зачем он нужен и какие риски закрывает. Также вы можете скачать готовый шаблон.

Раздел 1

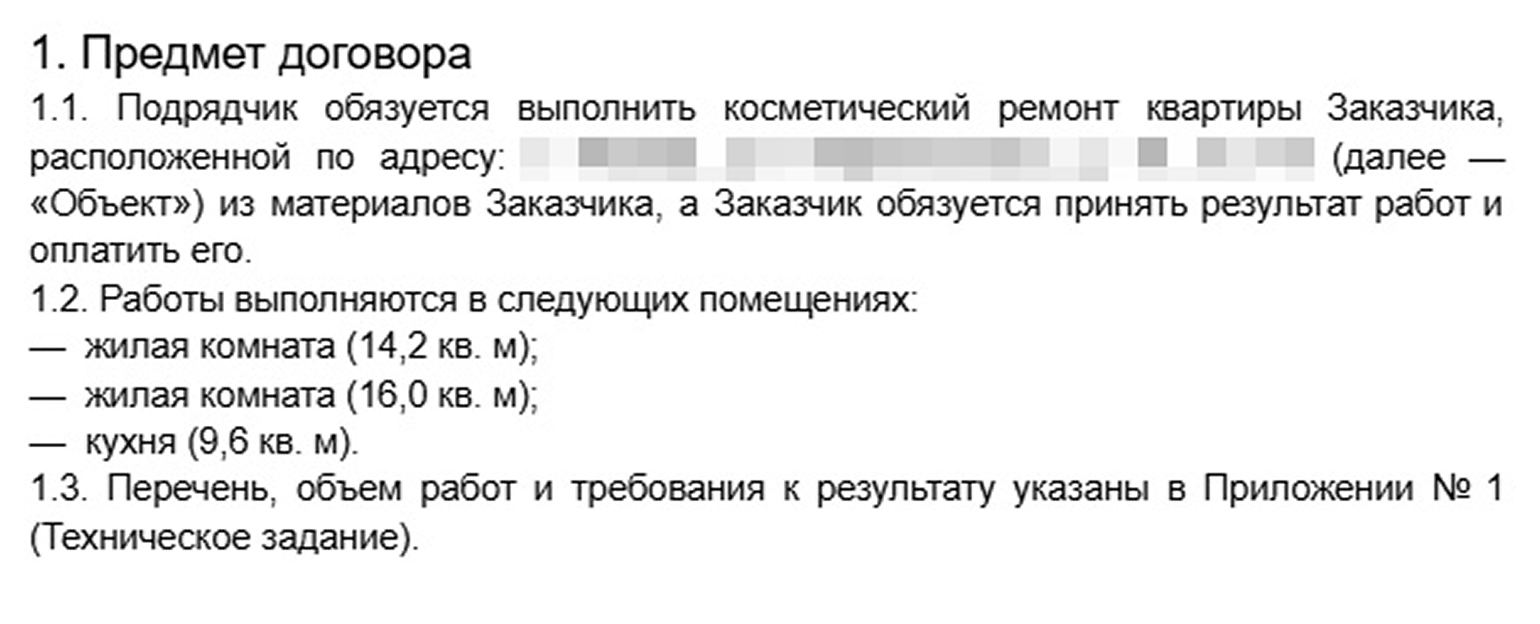

Предмет договора

Это описание того, какие точно работы выполняет мастер и какой результат заказчик обязан принять и оплатить. Это основной элемент документа: если предмет сформулирован размыто или противоречиво, договор могут признать незаключенным, поскольку не установлен согласованный объем работ  .

Предмет формулируют настолько конкретно, насколько возможно. Чтобы без дополнительных объяснений было понятно, что именно мастер должен сделать и что заказчик вправе требовать на приемке. Если это неочевидно, договор не выполняет свою функцию.

Обычно в тексте документа дают общее описание ремонта, а подробный перечень работ, их объем и требования к результату выносят в отдельное приложение — техническое задание.

При ремонте квартиры предмет договора должен отвечать на три вопроса: что делают? где? в каком объеме?
При ремонте квартиры предмет договора должен отвечать на три вопроса: что делают? где? в каком объеме?

Вот что стоит указать в этом разделе:

  1. Вид ремонта — косметический  , капитальный  или работы в отдельных помещениях. Формулировки вроде «ремонт квартиры» недостаточны: по ним не определить объем обязательств и границы ответственности.
  2. Конкретные виды работ. Формулировки должны позволять отличить выполненные работы от невыполненных — например, «плитка уложена ровно по схеме» или «стены окрашены равномерно без дефектов». Чем сложнее и дороже ремонт, тем детальнее должен быть список.
  3. Помещения, которые затронет ремонт. Если работы идут во всей квартире, это нужно прямо так и прописать. Если в отдельных помещениях — перечислить их. Это снимает вопросы вроде «должно ли было это входить?».
Раздел 2

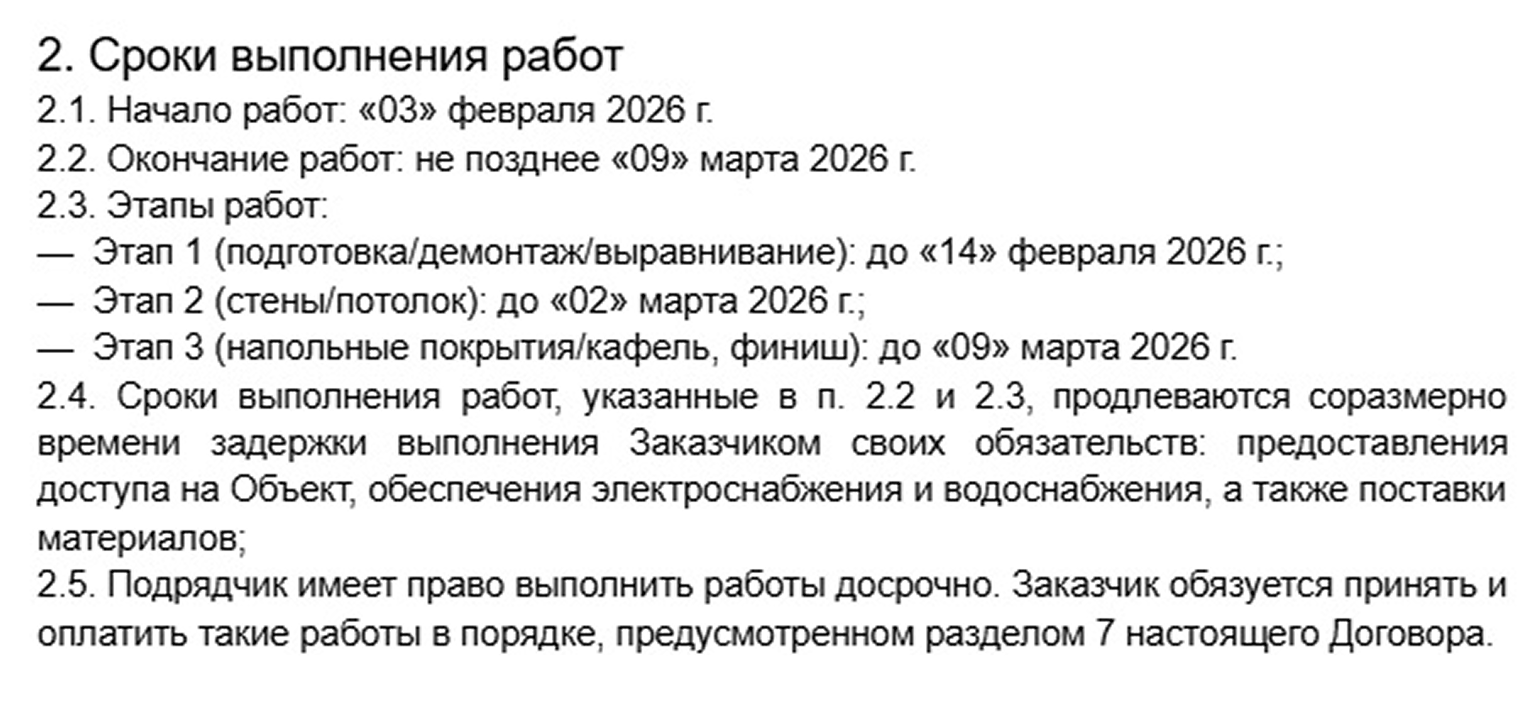

Сроки выполнения работ

Раздел определяет, к какому моменту мастер обязан выполнить работы. Условия прописывают так, чтобы факт начала, окончания и просрочки можно было установить однозначно.

Прежде всего укажите день начала работ. Это может быть календарная дата или момент, привязанный к событию, например передаче ключей. Далее пропишите срок окончания работ. Формулировки вроде «в разумный срок» или «по возможности быстрее» не годятся: по ним не определить наличие просрочки  .

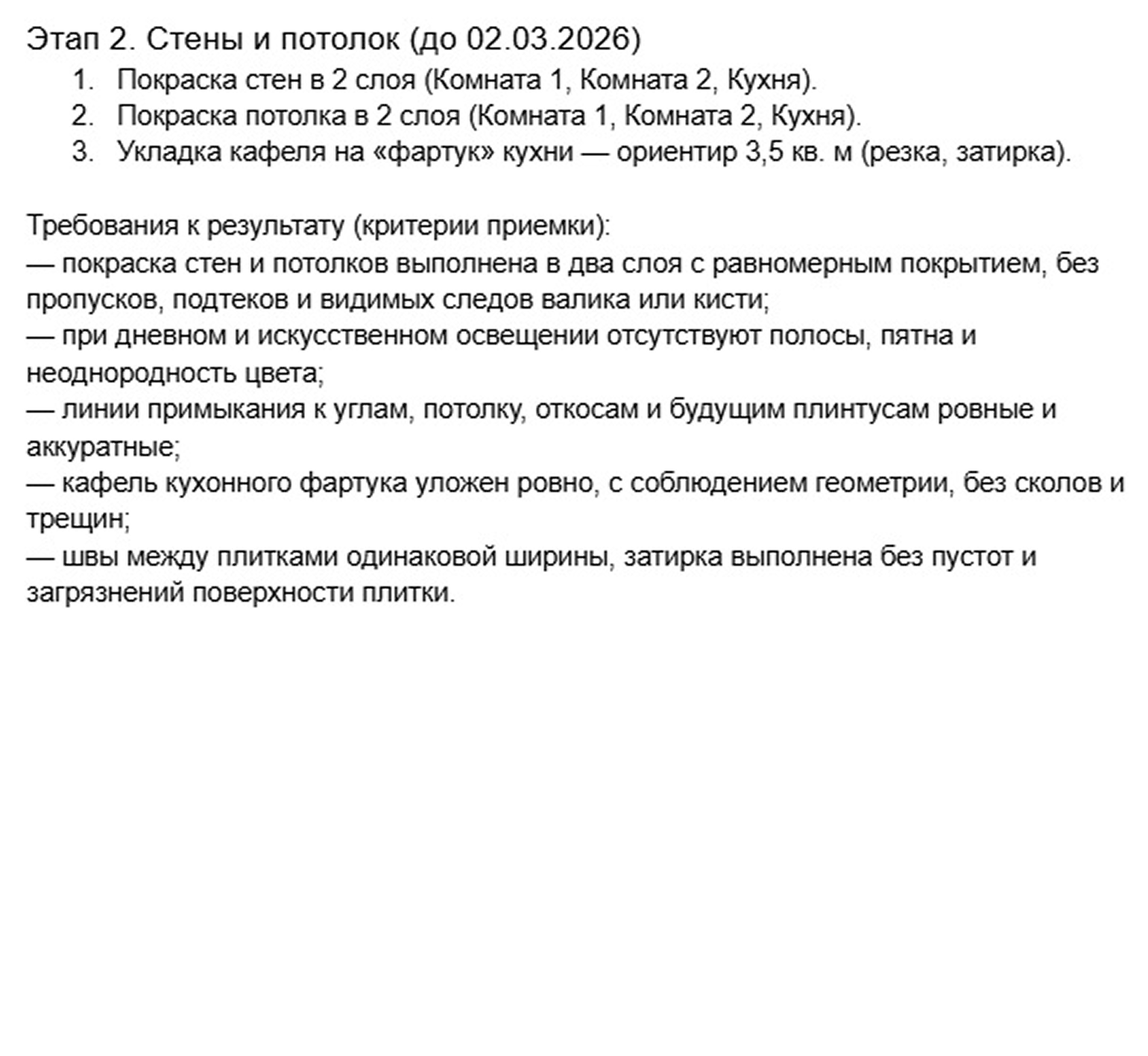

Когда ремонт сложный и долгий, его разбивают на этапы. Это позволяет контролировать ход работ и вовремя замечать отклонения от графика. Этапами могут быть, например, демонтаж, черновые работы и чистовая отделка. Для каждого из них указывают дату завершения.

Если сроки в договоре вообще не прописаны, заказчик вправе предъявить требование об исполнении обязательств. В этом случае обязательство должно быть исполнено в течение семи дней со дня предъявления требования о его исполнении  .

Еще в договоре указывают, что сроки могут сдвигаться только на основании письменного соглашения или если заказчик сам с чем-то затянул и работа задержалась. Например, не привез плитку или не обеспечил доступ в квартиру.

В договоре на ремонт квартиры фиксируют начало и окончание работ, а при необходимости — и этапы. Без четких сроков в документе доказать вину мастера и взыскать компенсацию почти невозможно
В договоре на ремонт квартиры фиксируют начало и окончание работ, а при необходимости — и этапы. Без четких сроков в документе доказать вину мастера и взыскать компенсацию почти невозможно
Раздел 3

Стоимость работ и порядок оплаты

В этом разделе фиксируют, сколько нужно заплатить и за что именно: за этапы, объем выполненных работ или конечный результат. Формулировки вроде «плата за ремонт квартиры» не позволяют установить, исполнено ли обязательство. Лучше всего связывать оплату с подписанием актов сдачи-приемки соответствующего этапа.

Если предусмотрен аванс, укажите его размер и цель — на материалы или в счет будущих работ. Зафиксируйте, засчитывается ли аванс в общую стоимость и что с ним произойдет при расторжении договора или невыполнении работ. При отказе от исполнения договора подрядчик должен вернуть аванс  , при просрочке возврата могут начисляться проценты  .

Желательно определить, какой будет сумма — твердой или приблизительной. При твердой стоимости подрядчик не вправе требовать ее увеличения, даже если работы оказались сложнее или материалы подорожали. Изменение суммы возможно только по соглашению сторон — его лучше оформить отдельно.

Любая передача денег должна быть документально подтверждена — переводом с понятным назначением платежа или распиской при расчетах наличными. Без подтверждений доказать факт оплаты в суде будет сложно.

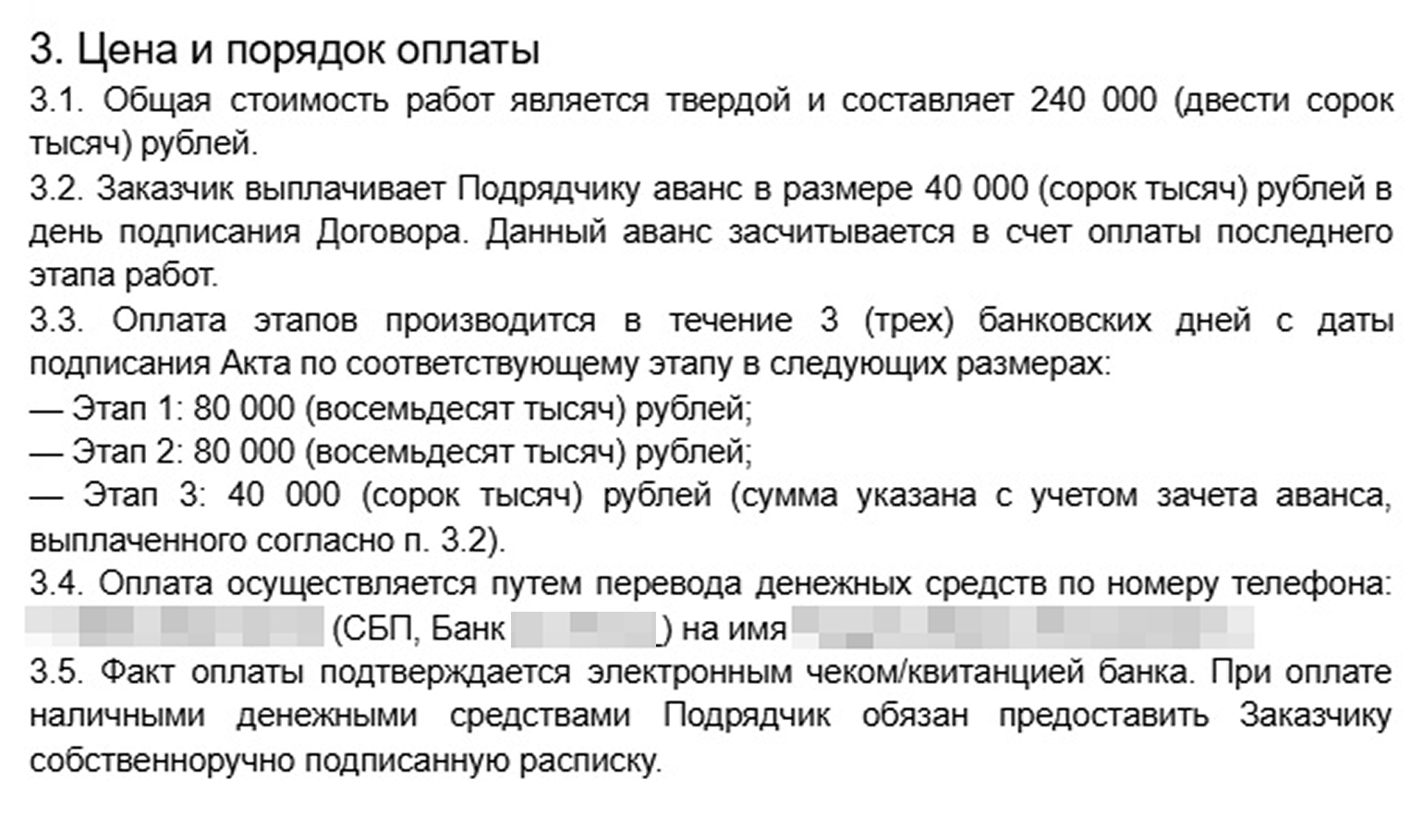

При ремонте квартиры обычно назначают фиксированную сумму или поэтапную оплату. Первая удобна тем, что итоговая сумма известна заранее. Вторая снижает риски и позволяет контролировать процесс, особенно при длительном ремонте
При ремонте квартиры обычно назначают фиксированную сумму или поэтапную оплату. Первая удобна тем, что итоговая сумма известна заранее. Вторая снижает риски и позволяет контролировать процесс, особенно при длительном ремонте
Раздел 4

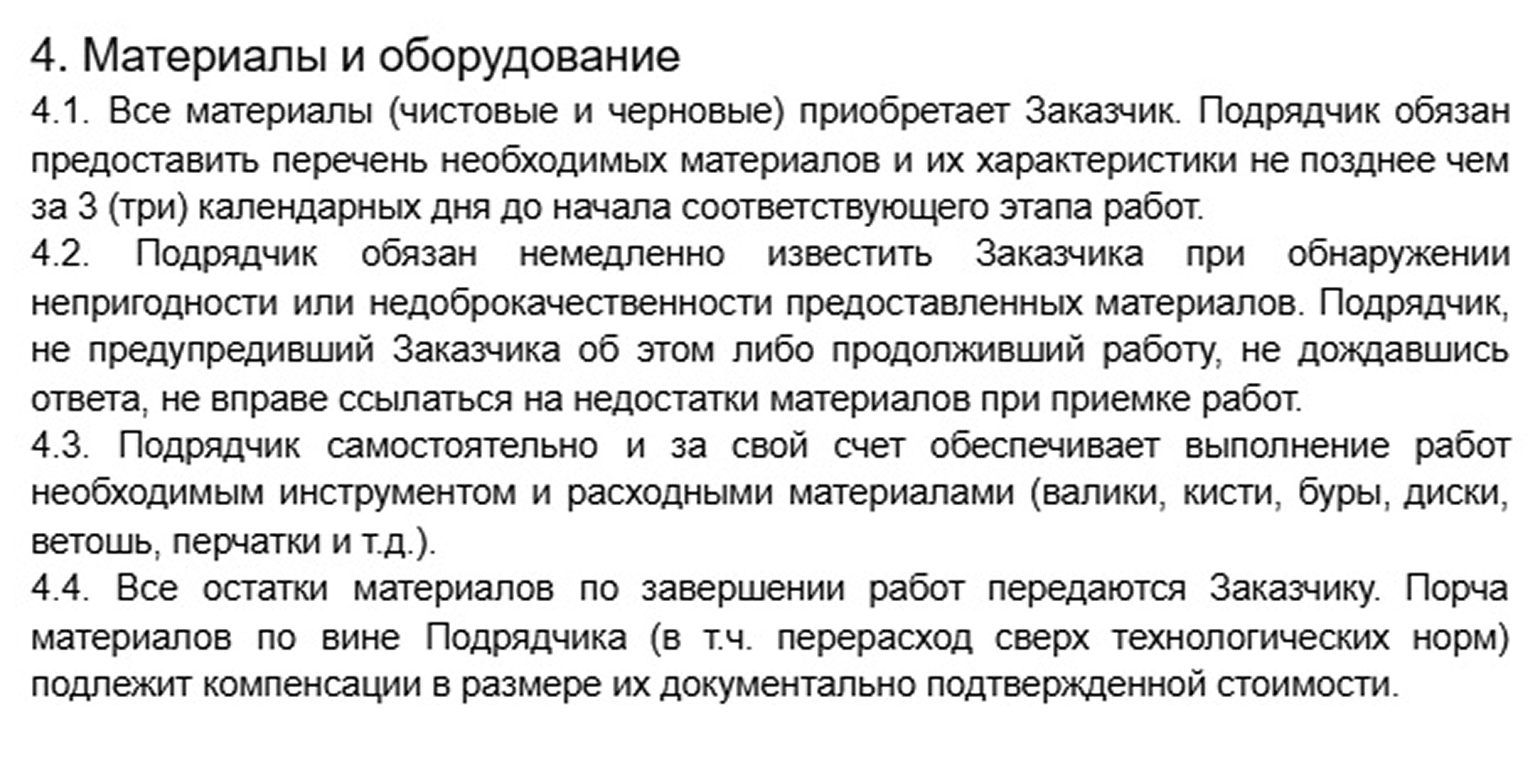

Материалы и оборудование

В договоре указывают, кто закупает материалы и отвечает за их качество. Если материалы предоставляет заказчик, подрядчик как профессионал обязан проверить их до начала работ и предупредить о непригодности или рисках использования. Если мастер применил некачественные материалы без предупреждения, он не вправе ссылаться на их качество при выявлении дефектов  .

Отдельно зафиксируйте, что о наличии инструмента и расходных материалов, например буров, кистей, валиков, подрядчик заботится сам, если иное не согласовано. Когда расходники оплачивает заказчик, они остаются у него после окончания работ.

Также определите порядок обращения с материалами: кому передаются остатки, кто компенсирует случайную порчу или перерасход.

В этом разделе указывают, кто приобретает материалы, какие требования к их качеству, кто несет ответственность за последствия их использования
В этом разделе указывают, кто приобретает материалы, какие требования к их качеству, кто несет ответственность за последствия их использования
Раздел 5

Права и обязанности сторон

В этом разделе закрепляют, кто и за что отвечает в процессе. Это превращает общие договоренности в конкретные правила поведения, помогает определить ответственность при задержках, простоях и нарушениях.

Для подрядчика обычно указывают обязанность выполнить работы в согласованном объеме, в сроки и надлежащего качества, а также соблюдать технологию и отвечать за действия привлеченных помощников. Дополнительно можно закрепить обязанность мастера вовремя уведомлять заказчика о мешающих обстоятельствах — непригодности материалов и прочее.

В свою очередь заказчик должен обеспечить доступ на объект, предоставить материалы и принять выполненные работы.

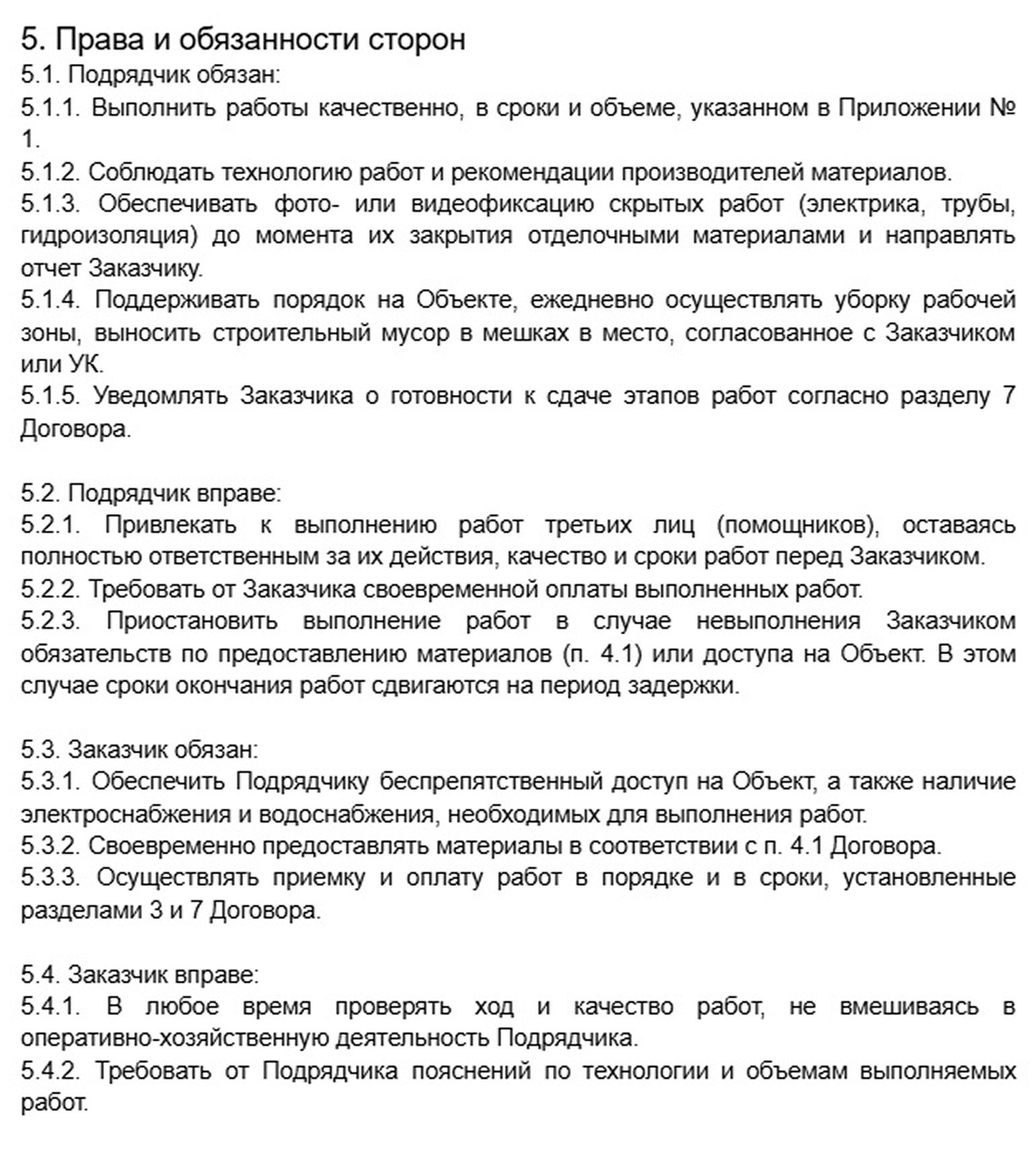

В разделе фиксируют все обязанности сторон — от поддержания порядка на рабочем месте до проверки качества ремонта
В разделе фиксируют все обязанности сторон — от поддержания порядка на рабочем месте до проверки качества ремонта
Раздел 6

Порядок изменений и расторжение договора

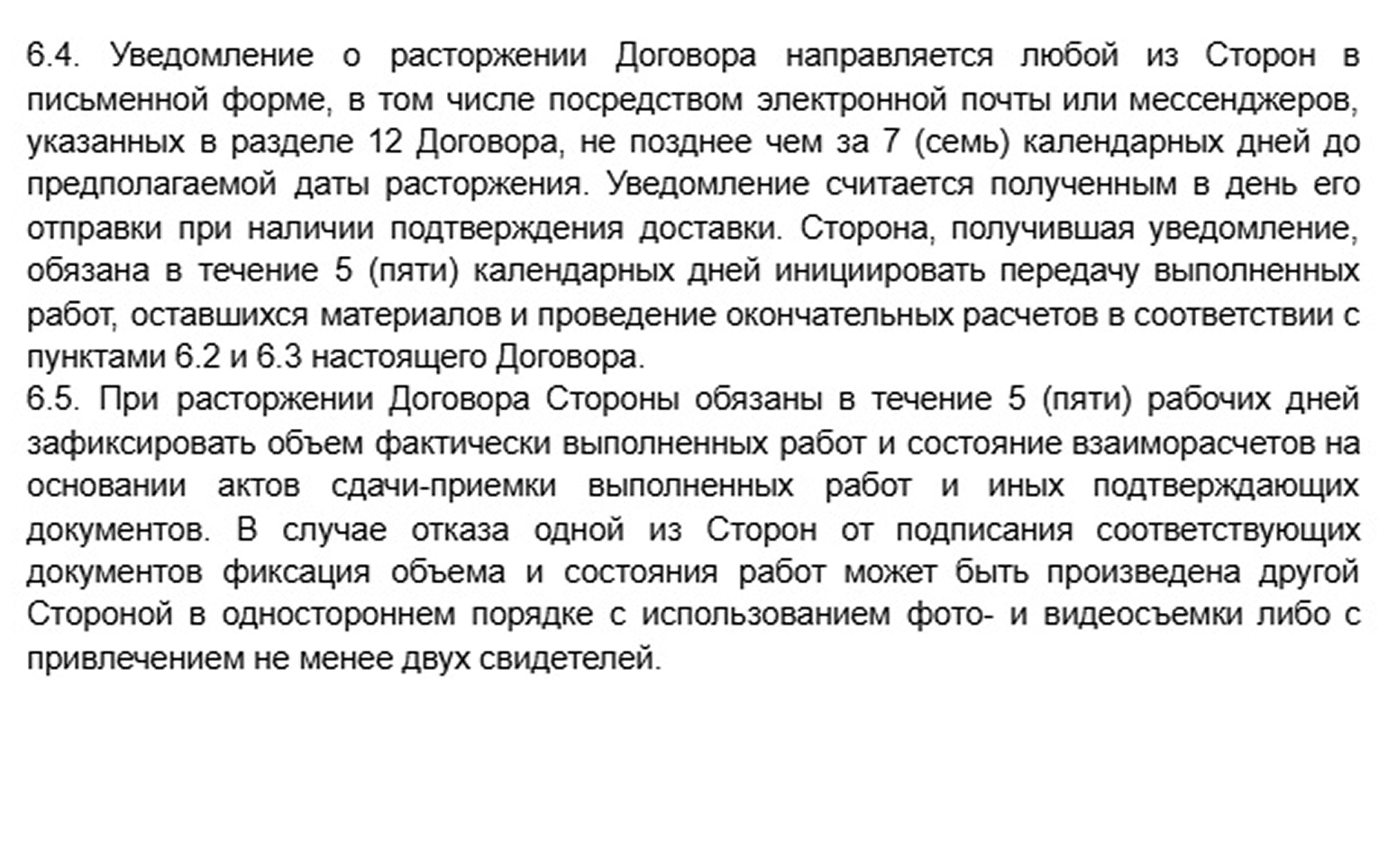

Иногда в процессе ремонта бывает нужно добавить новые работы, отказаться от уже согласованных, скорректировать сроки или стоимость. Если порядок изменений не определен заранее, любые отклонения от договора рискуют превратиться в источник споров.

Общее правило простое: изменения и дополнения допустимы только по соглашению сторон  . Устные договоренности здесь небезопасны, так как их сложно доказать при конфликте.

Надежный вариант — зафиксировать изменения дополнительным соглашением. В тексте нужно указать, что работы, не предусмотренные договором, выполняются только после согласования сторонами их объема, стоимости и сроков.

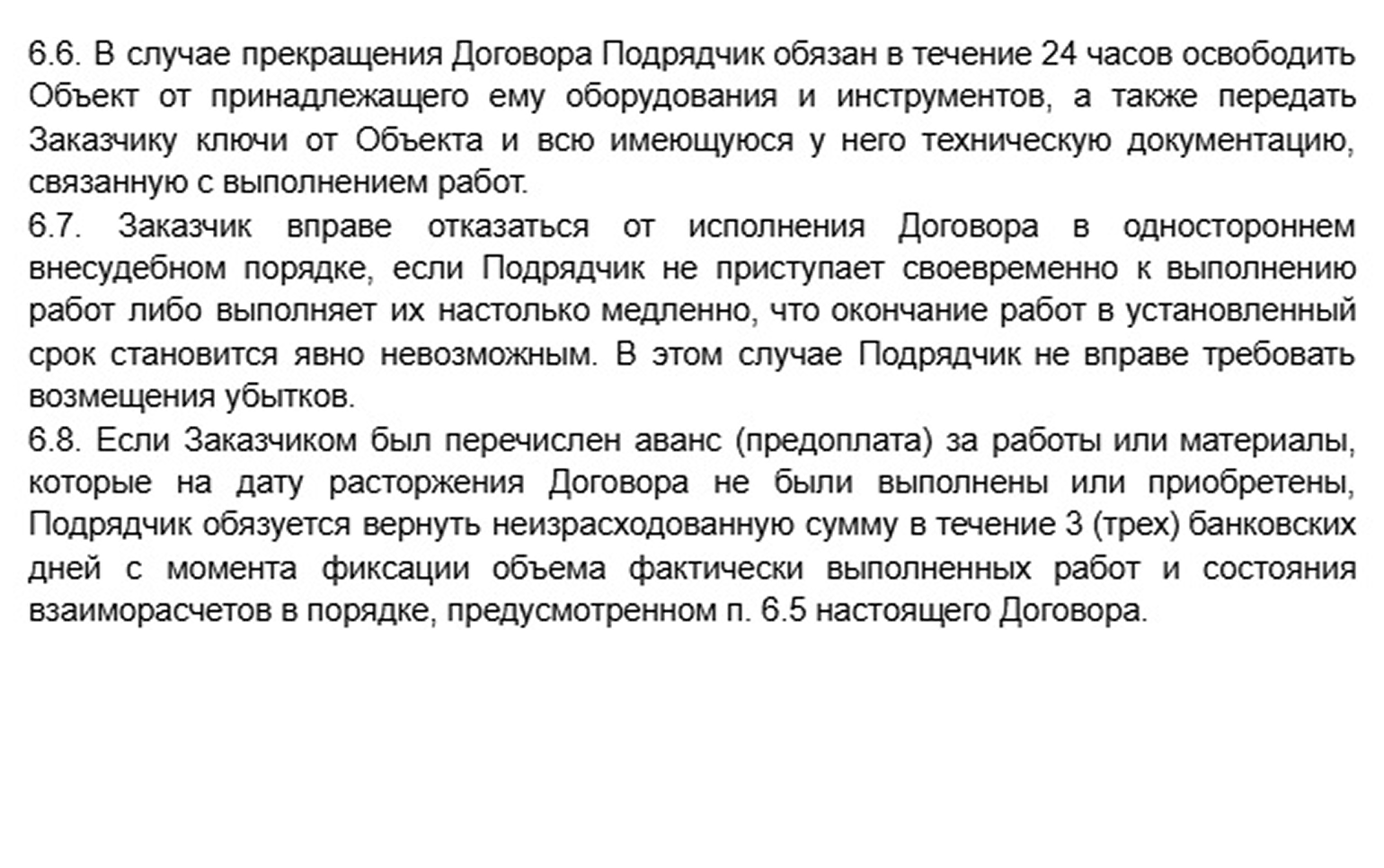

Отдельно прописывают ситуацию, когда продолжение ремонта становится невозможным или нецелесообразным. В этом случае заранее определяют, в каком порядке договор может быть прекращен и как производятся расчеты.

Если подрядчик нарушает договор — не приступает к работам или выполняет их с очевидным отставанием от графика, — заказчик может расторгнуть договор в одностороннем порядке  . Чтобы избежать споров, зафиксируйте в документе этапы и промежуточные сроки.

Мастер вправе отказаться от договора при серьезных нарушениях со стороны заказчика — например, при отсутствии оплаты, материалов или доступа в квартиру. В этом случае заказчик должен оплатить фактически выполненные работы и возместить подрядчику документально подтвержденные расходы. Это могут быть траты на расходники, которые мастер купил для этого ремонта, доставку оборудования или аренду специнструмента, если он взял его специально под объект.

Раздел 7

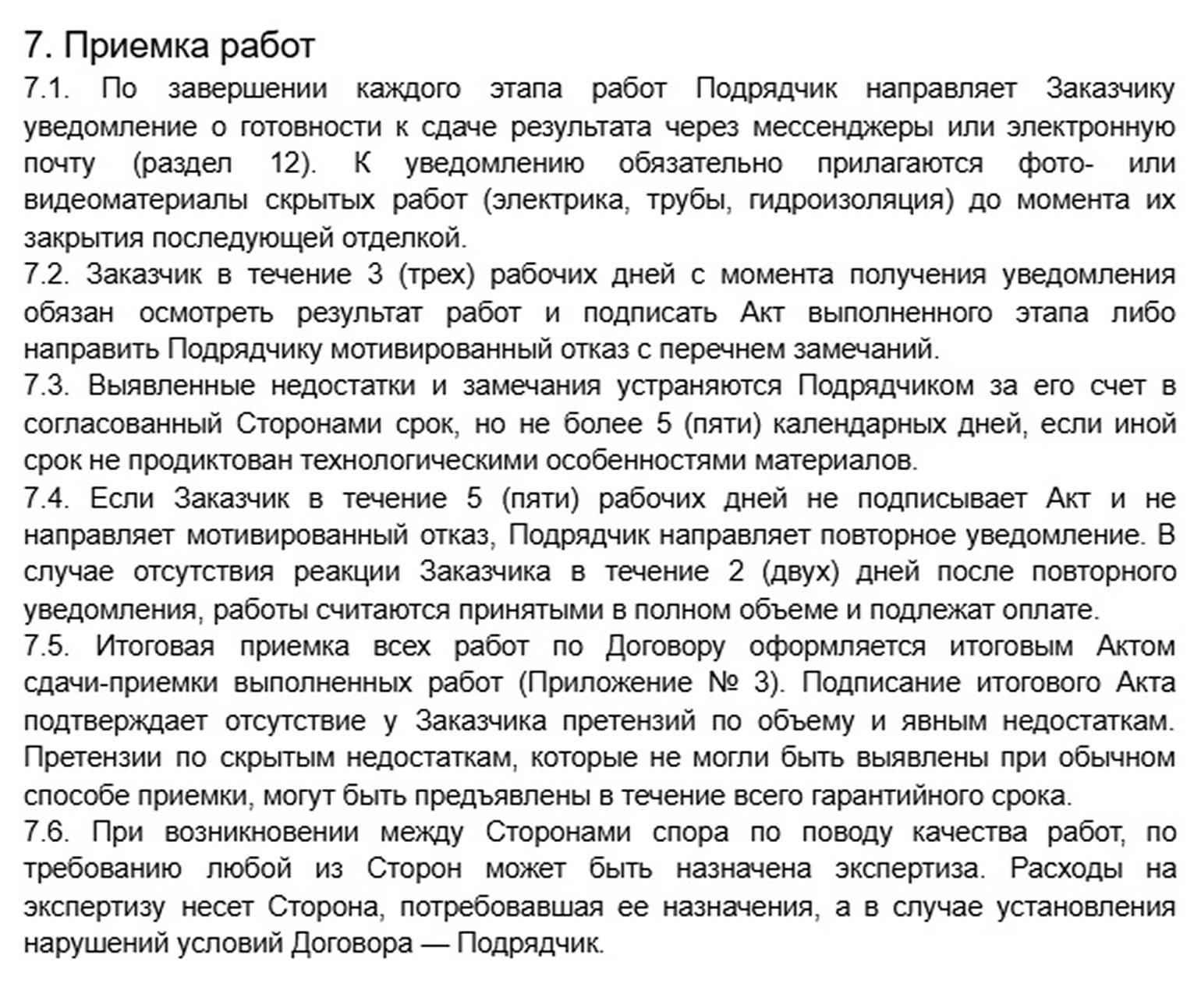

Приемка выполненных работ

Обычно ее оформляют актом сдачи-приемки. Акт подтверждает, что результат работ передан заказчику и принят им, после чего происходят промежуточные взаиморасчеты.

В договоре фиксируют, когда заказчик должен начать проверять работу после уведомления о завершении работ, а также в какой срок и на каких условиях подрядчик будет устранять найденные недостатки. Если обнаружены дефекты, заказчик может не подписывать акт и составить письменный отказ. В нем нужно перечислить все найденные недочеты и срок, за который их необходимо исправить.

Отдельного внимания требуют скрытые работы — элементы, которые после ремонта будут не видны под отделкой: трубы, электропроводка, утепление и гидроизоляция. Такие работы целесообразно принимать отдельно, с фиксацией результата фото- или видеосъемкой. Без этого итоговая приемка не дает понимания, что находится под отделкой.

В договоре полезно указать, устраняются ли недостатки бесплатно, в какой срок и при каких условиях работа считается принятой после исправлений
В договоре полезно указать, устраняются ли недостатки бесплатно, в какой срок и при каких условиях работа считается принятой после исправлений

Подписание акта без замечаний имеет юридические последствия. Если при обычном осмотре можно было увидеть недостатки, например неровную плитку или дефекты окраски, но заказчик их не указал, в дальнейшем ссылаться на них будет сложно.

А по скрытым недостаткам — тем, которые невозможно было обнаружить при приемке или которые проявились позже, — заказчик вправе предъявлять требования в пределах гарантийного срока  .

Чтобы избежать затягивания расчетов, в договоре предусматривают последствия неявки заказчика на приемку. Если он без уважительных причин не принимает работы в установленный срок, подрядчик вправе оформить односторонний акт, зафиксировав результат доступными способами.

Итоговая приемка — это отдельная юридически значимая точка. Она подтверждает, что выполнен весь объем работ, объект передан заказчику, а ремонт считается завершенным. С этого момента обычно:

  1. Прекращается обязанность подрядчика выполнять работы.
  2. Фиксируется окончательный объем и результат ремонта.
  3. Начинается отсчет гарантийного срока.
Итоговую приемку лучше оформлять отдельным актом, даже если ранее подписывались акты по каждому этапу. Этот документ подводит итог всему договору, фиксируя отсутствие взаимных претензий. Кроме того, дата подписания итогового акта служит точкой отсчета гарантийного срока на все выполненные работы
Итоговую приемку лучше оформлять отдельным актом, даже если ранее подписывались акты по каждому этапу. Этот документ подводит итог всему договору, фиксируя отсутствие взаимных претензий. Кроме того, дата подписания итогового акта служит точкой отсчета гарантийного срока на все выполненные работы
Раздел 8

Ответственность и гарантии

Раздел определяет, что происходит, если ремонт идет не по плану: например, срываются сроки, нарушается технология или результат не соответствует согласованному качеству.

На практике это может выглядеть так:

  • работы идут с нарушением инструкции от производителя — допустим, не соблюдены сроки высыхания слоев;
  • появляются видимые глазом дефекты — трещины, неровности, щели, отслоение плитки или протечки после замены труб.

В договоре желательно указать, какие последствия наступают в подобных ситуациях, размер неустойки за просрочку, обязанность устранить недостатки за свой счет и сроки исправления. Чем конкретнее описаны возможные сценарии и порядок действий сторон, тем меньше пространства для споров.

Также надо прописать гарантийный срок — период после приемки, в течение которого подрядчик отвечает за скрытые дефекты, возникшие по его вине. Продолжительность определяют в договоре, стороны могут согласовать любой разумный срок. Если гарантию в документе не установить, требования по недостаткам можно предъявлять в пределах двух лет со дня приемки при условии, что заказчик докажет, что дефект появился по вине подрядчика.

При этом отдельно уточняют, на что гарантия не распространяется: последствия эксплуатации, вмешательство третьих лиц, дефекты материалов заказчика или естественный износ.

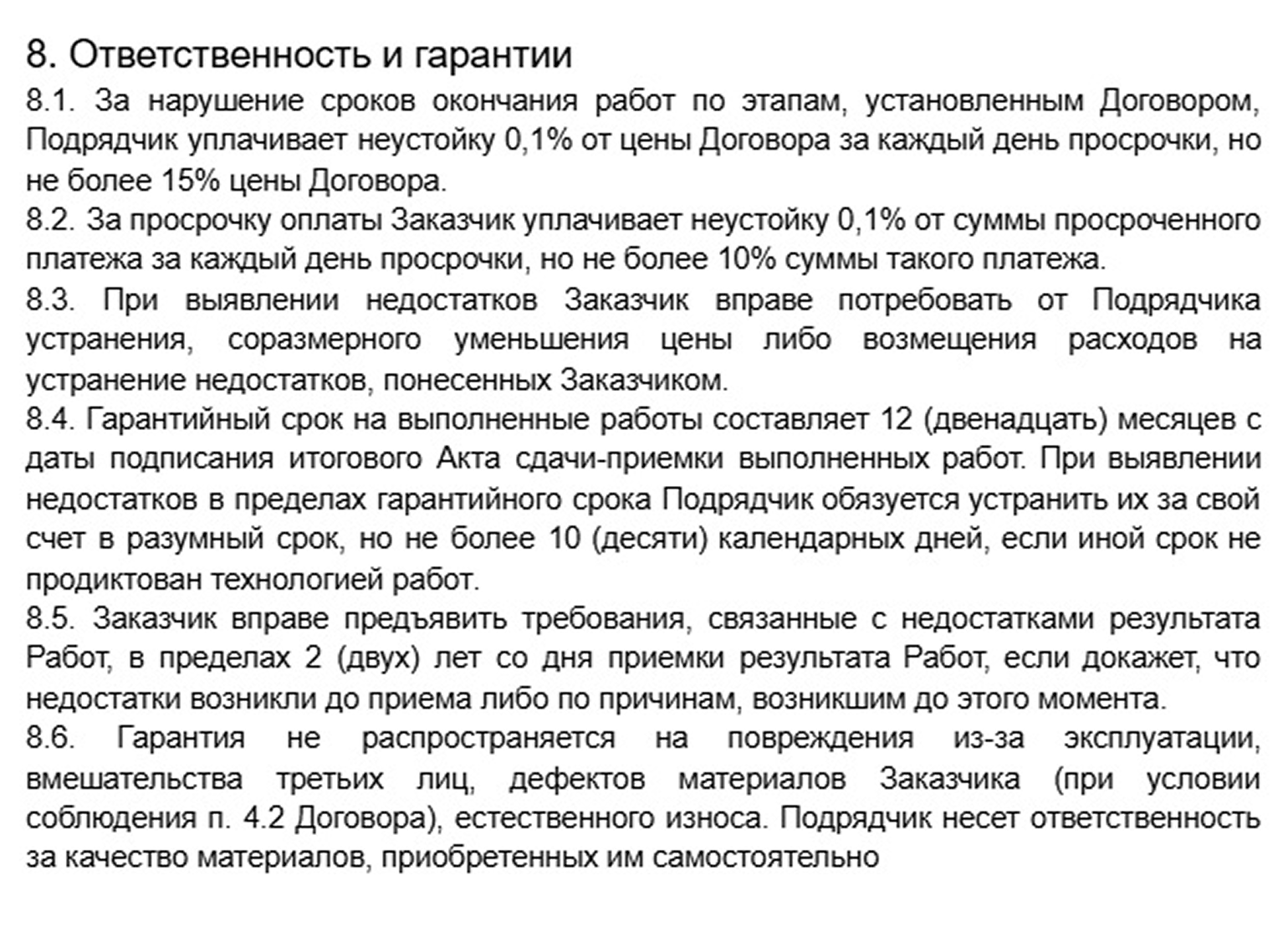

Ответственность за нарушение сроков обычно оформляют как неустойку или штраф за каждый день просрочки либо в виде фиксированной суммы за нарушение конечного срока
Ответственность за нарушение сроков обычно оформляют как неустойку или штраф за каждый день просрочки либо в виде фиксированной суммы за нарушение конечного срока
Раздел 9

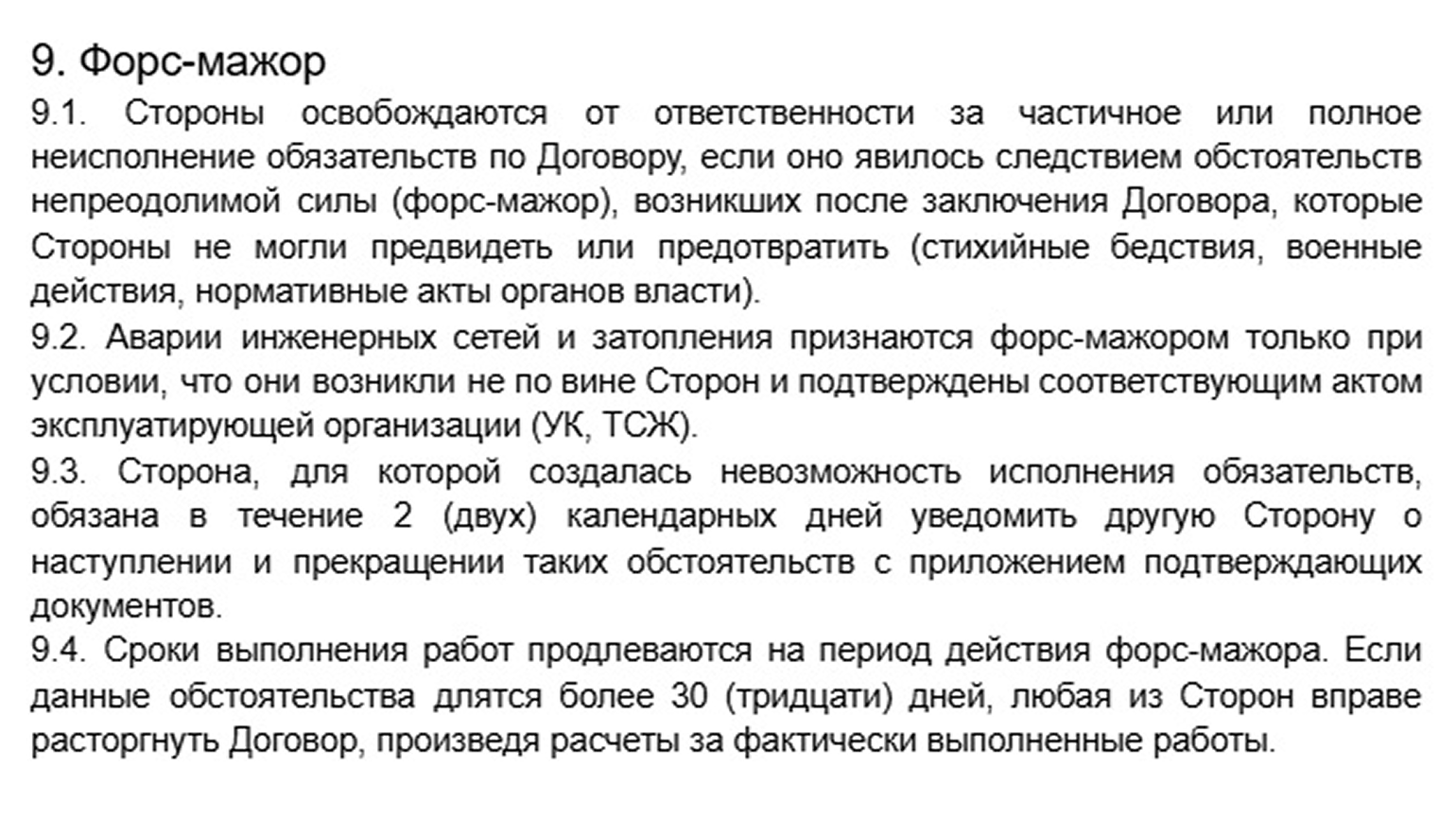

Форс-мажорные ситуации

Это такие обстоятельства, которые стороны не могут предвидеть и предотвратить и которые затрудняют исполнение договора. В разделе прописывают, когда нарушение сроков или обязательств не считается виной заказчика или исполнителя.

Обычно к таким обстоятельствам относят пожары или аварии инженерных сетей, но только когда они произошли не по вине участников договора. Например, если квартиру залили соседи сверху — это форс-мажор, а если подрядчик забыл закрыть кран — это его ответственность.

Главное правило: форс-мажор нужно подтверждать документально — актами УК, справками МЧС, информацией из СМИ — и вовремя уведомлять о нем вторую сторону. Без этого ссылка на возникшую ситуацию не будет иметь юридической силы.

Обычно к форс-мажору относят чрезвычайные и непредотвратимые обстоятельства. Формулировки должны быть достаточно общими, но не расплывчатыми
Обычно к форс-мажору относят чрезвычайные и непредотвратимые обстоятельства. Формулировки должны быть достаточно общими, но не расплывчатыми
Раздел 10

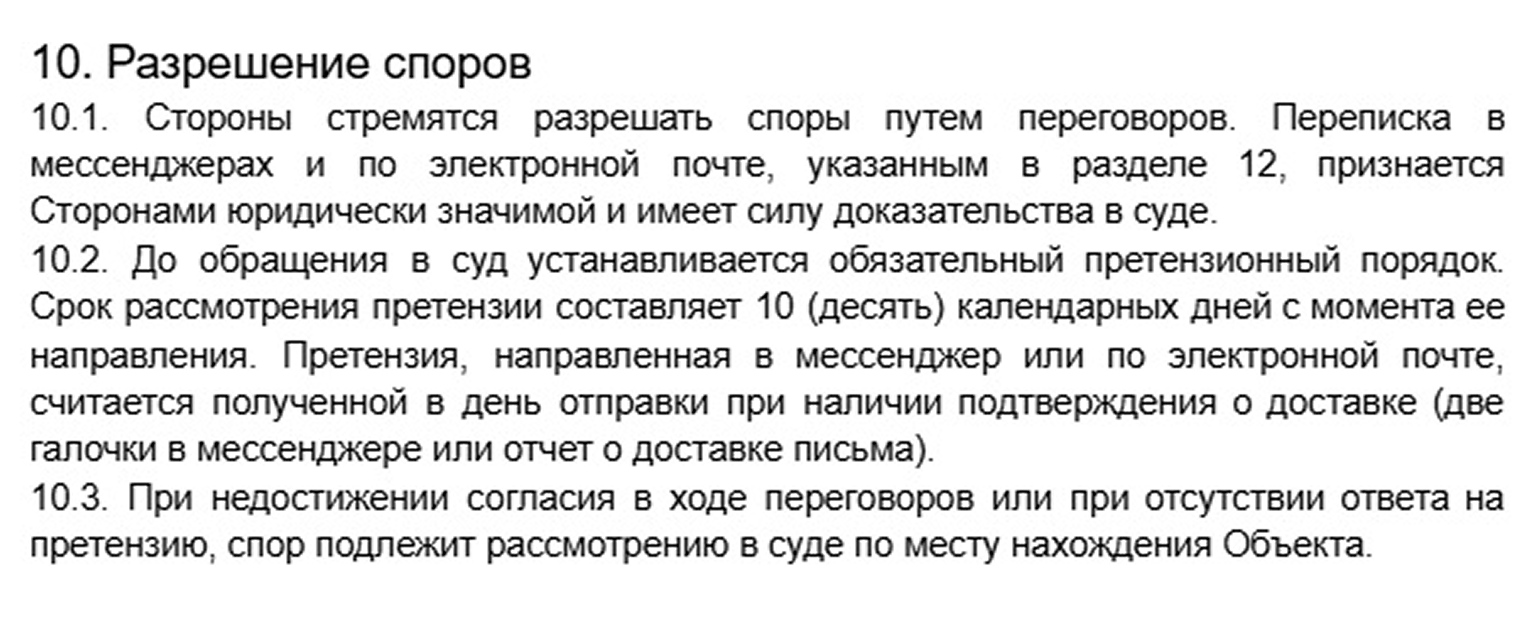

Разрешение споров

Даже при корректно составленном договоре конфликты случаются: из-за сроков, качества работ или оплаты. Поэтому в документе фиксируют порядок разрешения споров.

Обычно сначала предусматривают досудебный порядок — переговоры и письменные обращения. В договоре стоит установить конкретный срок ответа на претензию — например, 10 календарных дней с момента ее получения. Это разумный и распространенный вариант, который позволяет оценить ситуацию и не затягивать решение спора. Если срок не установлен, ответ могут откладывать, а конфликт будет только нарастать.

Чтобы не ездить в суд по месту регистрации подрядчика, в договоре можно указать, что споры будут рассматриваться по адресу квартиры, где происходит ремонт. Тогда разбирательство пройдет в суде вашего района, а не там, где живет мастер.

Если договориться не получается, спор передается в суд по общим правилам
Если договориться не получается, спор передается в суд по общим правилам

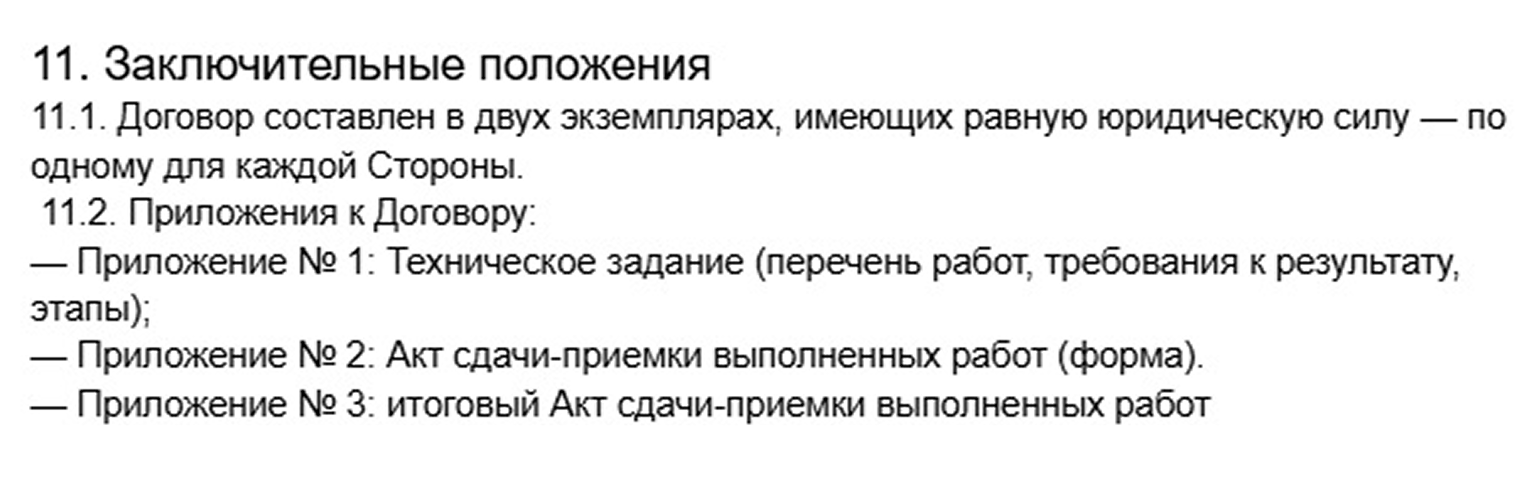

В конце договора обычно размещают техническое задание и остальные приложения. Они редко становятся предметом споров, но без них документ считается оформленным неаккуратно
В конце договора обычно размещают техническое задание и остальные приложения. Они редко становятся предметом споров, но без них документ считается оформленным неаккуратно

Как правильно подписать договор

Вот ключевые правила:

  1. Ставьте подпись не только в конце договора, но и на каждой странице. Это исключает подмену листов после подписания.
  2. Сверьте данные подрядчика с информацией в оригинале его паспорта. Убедитесь, что ФИО в договоре принадлежат человеку перед вами. При безналичной оплате уточните имя получателя в банковском приложении.
  3. Проверьте, все ли у вас на руках приложения к договору, прежде всего техническое задание. Они подписываются обеими сторонами и прямо упоминаются в документе.
  4. Прошейте или надежно скрепите все листы договора, чтобы исключить изъятие или замену страниц.
  5. Зафиксируйте состояние квартиры до ремонта. В день подписания договора и передачи ключей сделайте видеообзор помещения и отправьте его подрядчику по каналу связи, указанному в документе. Это защитит вас, если в процессе ремонта имущество будет повреждено.
В конце договора указывают реквизиты сторон: ФИО, паспортные данные, адрес регистрации и контакты. Это позволяет однозначно идентифицировать участников и избежать ситуации, когда договор формально есть, но непонятно, с кого требовать исполнение
В конце договора указывают реквизиты сторон: ФИО, паспортные данные, адрес регистрации и контакты. Это позволяет однозначно идентифицировать участников и избежать ситуации, когда договор формально есть, но непонятно, с кого требовать исполнение

Нужно ли заверять договор у нотариуса

Договор на ремонт квартиры между частными лицами не требует нотариального удостоверения. Достаточно простой письменной формы и подписей сторон  .

Нотариус не проверяет качество работ, сроки ремонта или добросовестность исполнителя. Его участие не делает договор сильнее и не гарантирует, что подрядчик выполнит обязательства. Нотариус удостоверяет только волю сторон и подлинность подписей, но не содержание обязательств.

Нотариальное заверение может понадобиться в исключительных случаях — например, если стороны хотят усилить доказательную базу в потенциальном споре. Для обычного договора на ремонт квартиры это не обязательно и на практике используется крайне редко  .

Запомнить

  1. Ремонт без договора — риск. Даже при сотрудничестве с частным мастером этот документ нужен всегда: он фиксирует объем работ, сроки, цену и порядок приемки.
  2. Для ремонта обычно используют договор подряда. Но важны конкретные условия, а не формулировка в названии.
  3. В договоре необходимо четко определить предмет. Из текста должно быть понятно, какие работы и в каких помещениях выполняются, какой результат считается принятым.
  4. Сроки нужно фиксировать. Указывайте даты начала и окончания ремонта, а при необходимости — этапов, иначе сложно требовать исполнения и ответственности.
  5. Цена и порядок оплаты должны быть прозрачны. Фиксируйте стоимость, аванс, этапы оплаты и момент, когда наступает обязанность платить.
  6. Материалы — отдельный вопрос. Заранее договоритесь, кто их покупает, кто отвечает за перерасход, порчу и остатки.
  7. Обязанности сторон должны быть сбалансированны. Заказчик обеспечивает условия для работы, подрядчик — ее выполнение и сохранность имущества. Все изменения — только по соглашению сторон. Вопросы о дополнительных задачах, новых сроках и ценах нельзя решать устно.
  8. Не подписывайте акт без проверки результата: замечания нужно делать сразу. При нарушениях фиксируйте проблему и пытайтесь решить ее мирно — устно или с досудебной претензией. Суд — крайняя, но рабочая мера при корректном договоре.
