Как я заставил менеджеров по закупкам и продажам работать на один результат
Этот текст написан в Сообществе, в нем сохранены авторский стиль и орфография
Когда мы вышли на новый уровень — начали поставлять не просто отдельные запчасти и комплектующие, а комплексные поставки (разные группы оборудования), — я столкнулся с проблемой: сотрудники работали как параллельные вселенные и тяжело координировались под одну комплексную отгрузку.
Менеджер по продажам обещал клиенту «все и сразу», а снабженцы (каждый по своей группе оборудования) работали в полном рассинхроне. Вопросы цен закупки, сроков, подбора аналогов — все это превращалось в хаос.
Помню, как в 2001 году мы сорвали поставку для крупного завода: клиент ждал поставку (морской контейнер — только весь ассортимент в одной отгрузке! 240 позиций разношерстного оборудования и материалов) в августе, а мы смогли отгрузить только в октябре. Убытки, штрафы, потеря репутации. Тогда я и понял: нужно что‑то менять в системе мотивации.
О Сообщнике Про
Предприниматель с 35-летним стажем. Работал в сфере радиотехники, промышленного оборудования, пошива специальной одежды. Занимаюсь управленческим консалтингом.
Это новый раздел Журнала, где можно пройти верификацию и вести свой профессиональный блог.
С чего все началось
Раньше структура была простой:
- менеджер по продажам — ищет клиента и заключает договор;
- снабженец — закупает оборудование у производителей;
- логист — организует доставку.
Каждый отвечал за свой этап. Но когда проекты стали комплексными по ассортименту, а сроки растянулись от двух до 6–8 месяцев, эта система дала сбой.
Проблемы, с которыми мы столкнулись:
- менеджеры давали нереальные сроки и цены, чтобы выиграть тендер;
- снабженцы искали варианты, которые не всегда подходили по качеству, цене и срокам;
- сроки подготовки КП растягивались на 3–20 дней;
- все перекидывали вину друг на друга, а клиент оставался недоволен.
Я собрал команду и сказал: «Ребята, если мы не начнем работать как одна команда, крупные проекты уйдут к конкурентам». Но как это сделать?
Первая попытка: KPI
Мы внедрили KPI:
- для менеджеров — количество закрытых сделок и сумма контрактов;
- для логистов — скорость приемки и отгрузки.
Что получилось?
- менеджеры стали занижать сложность проектов, чтобы быстрее закрыть сделку;
- снабженцы закупали оборудование, которое потом приходилось менять;
- логисты вроде суетились, но пошла пересортица, проблемы с упаковкой.
Система превратилась в гонку за цифрами. Я понял: нужен другой подход.
Вторая попытка: премия от общего результата
Я решил привязать доход каждого к валовой прибыли проекта (выручка минус прямые расходы: закупка оборудования, логистика). Не к оборотам, а именно к деньгам, которые остаются в бизнесе после выполнения всех обязательств.
Как это работает:

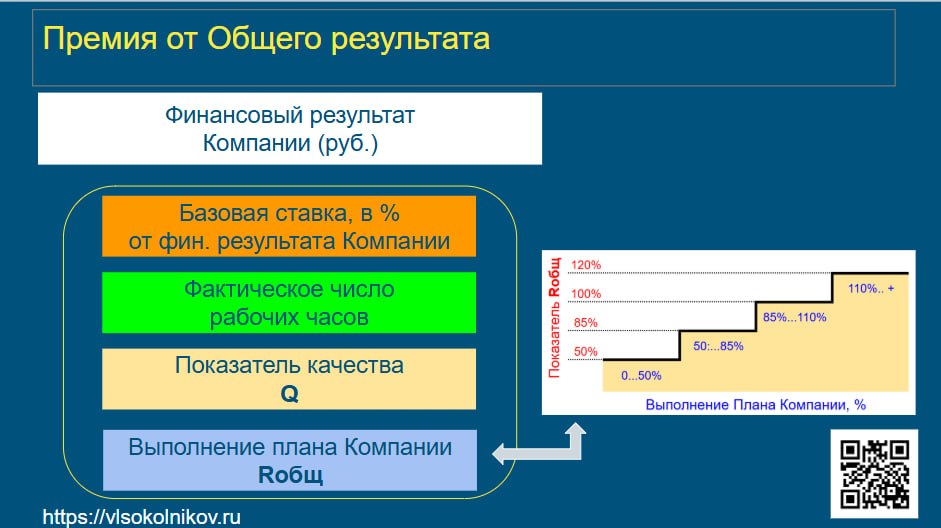

- Базовая ставка. У каждого — свой процент от валовой прибыли проекта. Директор — 1,5 %, менеджер по продажам — 0,4 %, снабженец — 0,2 %, логист — 0,1 %. Чем больше влияние на результат, тем выше ставка.
- Отработанное время. Если сотрудник был на больничном или в отпуске во время работы над проектом, премия пропорционально уменьшается.
- Коэффициент качества (Q). Если были ошибки (неверный расчет параметров, задержка поставки), Q снижается (например, до 0,8). Если сотрудник проявил инициативу (нашел способ сократить сроки без потери качества), Q растет (до 1,2).
- Коэффициент выполнения плана (Rобщ). Если проект выполнен в срок и в рамках бюджета, Rобщ = 1,0. Если с опережением срока — Rобщ = 1,1. Если с задержкой — Rобщ = 0,9. Это мотивирует всех работать на общий результат.
Формула расчета:

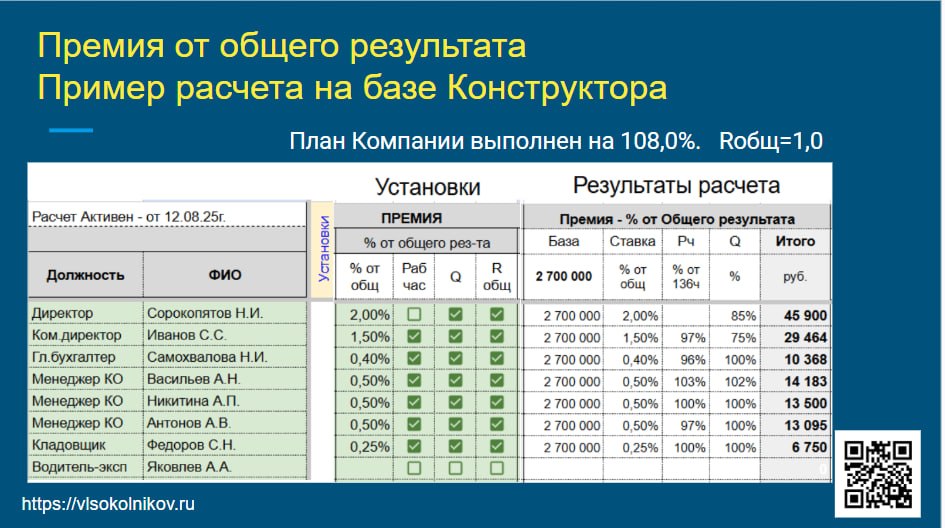

Премия=Валовая прибыль сделки×Базовая ставка×Q×Rобщ×Раб.часы(факт/план)
Реальные примеры изменений
Пример: работа менеджера, снабженца и логиста
Раньше:
- менеджер заключал договор, передавал в закупки и «забывал» о проекте;
- снабженец не спеша подбирал пул поставщиков, ставил цену и сроки «с запасом», не слишком волнуясь о том, что нужно клиенту и состоится ли сделка — это зона ответственности продажника;
- логисты просто работали как винтики‑исполнители: есть документ — начинаем работать.
После внедрения премии:
- менеджер стал привлекать снабженца на этапе переговоров — чтобы сразу оценить сроки, цены и сложность;
- снабженец начал задавать вопросы о бюджете и задачах клиента, чтобы предложить оптимальное решение;
- логисты стали планировать приемку: по приходу части груза по заказу уже готовили его к отгрузке, а по приходе последней партии все сразу отгружалось. Сроки отгрузки сократились на 28–35 %, пересортица ушла фактически в ноль;
- появился совместный чек‑лист согласования проекта.
Почему это сработало
Через год я увидел изменения:
- сотрудники стали задавать вопросы не «Что мне делать?», а «Как это повлияет на прибыль по заказу?»;
- на планерках обсуждали не личные показатели, а способы оптимизировать весь цикл — от переговоров до отгрузки;
- количество срывов сроков сократилось на 60 %;
- клиенты стали чаще обращаться повторно — качество сервиса выросло.
Что важно учесть в B2B
Эта система не волшебная таблетка. Вот подводные камни и решения, которые мы нашли:
- Прозрачность. Все должны видеть, как считается прибыль и премия по каждой сделке. Мы организовали онлайн‑учет выполнения плана продаж. В коридоре вывесили отдельный монитор — прошла сделка, цифры меняются автоматом.
- Долгосрочность. В B2B проекты длятся месяцами. Премию стали выплачивать по завершении сделки, а не ежемесячно.
- Качество планирования. Стали сравнивать данные по валовой прибыли и срокам: плановые — при выставлении КП, фактические — после закрытия сделки. Достигли отклонения в прогнозировании в 5 %. Просто стали при каждом отклонении искать причины и их устранять.
- Доверие. Если сотрудники не верят в цифры, система развалится. Первые три месяца я лично объяснял каждому, как посчитана его премия и как считается валовая прибыль.
Вывод
Премия от общего результата — не просто доплата. Это способ изменить мышление людей, особенно в B2B. Когда снабженец видит связь между своими действиями и прибылью, он становится не просто закупщиком, а партнером в реализации сделки.
Да, это потребовало времени и нервов. Были споры, ошибки, моменты, когда хотелось все бросить. Но когда я увидел, как команда впервые сама предложила способ сократить сроки поставки без потери качества, понял: оно того стоило.
А вы пробовали мотивировать сотрудников через общий результат в B2B? Делитесь в комментариях!
