Как проверка проекта помогла сэкономить четверть бюджета на стройке

1

Этот текст написан в Сообществе, в нем сохранены авторский стиль и орфография

Аватар автора

Анна Смородина (Николаева)

Страница автора

Меня зовут Анна. И я — кандидат наук в области архитектуры. А также специалист в области внедрения ТИМ\BIM и IT (если Вам знакомы такие аббревиатуры).

Более 10 лет я занимаюсь проверкой строительных проектов на основе информационной модели.

Расскажу историю, которая хорошо показывает, зачем нужен BIM, куда на стройке исчезают деньги — и как их вернуть.

О Сообщнике Про

Специалист по цифровизации, технологиям информационного моделирования и ИИ и ускорению девелопмента, руководитель компании BIMPRO, член правления НОТИМ, кандидат наук.

Это новый раздел Журнала, где можно пройти верификацию и вести свой профессиональный блог

С чего всё начинается

Где-то в 2024-25 гг. мне в руки попал проект, прошедший экспертизу и уже на начальной стадии строительства. Формально всё в порядке: чертежи есть, смета согласована, стройка идет полным ходом. Заказчик уверен в успехе.

И зачастую именно в этот спокойный момент деньги сочатся из бюджета как через дырявое сито. Незаметно… тихо…

Почему смета почти всегда врет?

Дело в том, что на большинстве строительных объектов три составляющих живут отдельными жизнями. Чертежи — сами по себе. Смета — сама по себе. А то, что реально происходит на площадке, — вообще третья история.

Парадокс в том, что уже в начале строительства — смета как правило ошибочна, а чертежи содержат ошибки. И при внимательном рассмотрении Вы увидите, что они не совпадают по десяткам и сотням позиций. Архитектура спорит с инженерией, а объемы в заморозились на какой-то условно-промежуточной стадии.

И разница между ними — это и есть потерянные деньги застройщика.

К третьему-четвёртому месяцу накопительные ошибки порождают другие ошибки, и разница пропорционально растет. Кто-то посчитал объём не так, что-то забыли внести, где-то заложили лишнее.

Так, например, на одном из объектов отклонения по спецификациям составляли от 20 до 433%


Проверить это заранее можно с помощью трёхмерной модели здания (или BIM-модель). Простыми словами: на основе чертежей строится точная цифровая копия объекта, откуда и можно получить все объемы — и найти коллизии.

И вот тут начинается самое интересное…

Интересные находки бюджетов )

Приведу цифры с реальных объектов — это были инженерные, инфраструктурные и гражданские объекты.

Земляные работы

  • 32% — найдено отклонение в объёме земли. Треть!
  • А общий пересчёт по модели дал оптимизацию стоимости примерно на 11%.

Инженерные здания.

  • 165 критических ошибок, где в проекте пересекались конструкции, трубы и оборудование. Каждое такое пересечение на стройке — это остановка работ и переделка за счёт заказчика. Исправление до начала строительства сэкономило 19,2 млн рублей.

ИНТЕРЕСНО: Больше 50 из этих ошибок не увидела ни одна программа автоматической проверки. Их нашел человек, «прогулявшись» внутри модели глазами. Это зоны обслуживания и подходов — это замечает специалист.

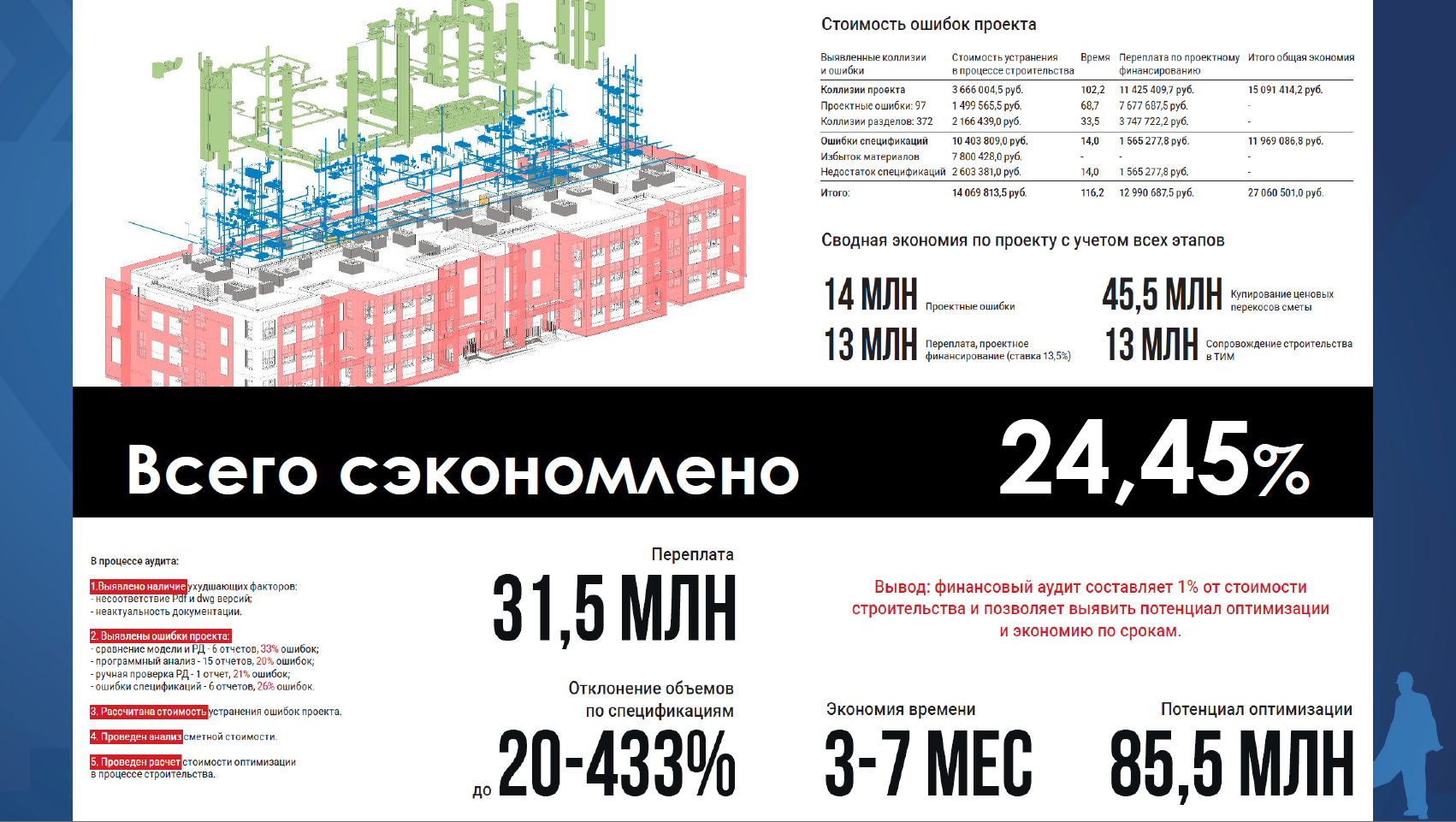

Административные здания на примере объекта 4000 м². Здесь модель дала двойной эффект:

  • 14 млн рублей на устранении коллизий
  • 13 млн — на исправлении ошибок в самой смете
  • 45 млн — ценовые перекосы сметы
  • 20-433% — отклонения по позициям спецификаций

85,5 млн — общий потенциал оптимизации (в ценах 24-25 гг.)

Точность объемов

применение модели дает приятный эффект:

  • 98% — точность объемов, всего 2% — отклонения в процессе стройки, это феноменально (обычно такой показатель составляет 7-10% и более).

Сколько получилось в итоге

Если проанализировать лучшие практики, экономия на объектах составляет от 15 до 24,45% от общей стоимости строительства. 24,45% — почти четверть бюджета!

И это не за счёт сокращения стоимости и качества материалов или подрядных работ.

Просто навели порядок в цифрах: убрали ошибки, свели объёмы, привязали смету к реальному проекту. Отдельно приятный момент — дополнительные работы на площадке сократились на 98%, потому что большинство «допов» возникает

  1. из-за ошибок в проекте (переделки)
  2. из-за ошибок подрядчиков — но BIM исключает любые излишки.

Вывод

Самый выгодная точка проверки проекта — за столом ДО НАЧАЛА СТРОИТЕЛЬСТВА, а не в котловане. Но когда бы ни началась проверка — она все равно дает измеримые результаты.

Одна и та же неточность стоит по-разному: в проекте её исправить копейки, а на площадке это уже недели простоя, лишняя техника и нервы.

Поэтому если вы заказчик, застройщик или отвечаете за бюджет стройки — имеет смысл проверять проект отдельно, даже если он уже прошёл экспертизу и даже строится.

Часто именно там и лежат те самые 20–25% бюджета и 3-7 месяцев работы, которые незаметно просочатся в решето и облегчат кошелек выгодополучателя, ну или лягут на плечи покупателя.

  • Субботний шлейфДа что уж там, в этой отрасли царит непрофессионализм. Рабочая документация живёт отдельной жизнью от проектной, прошедшей экспертизу. И вот у тебя уже дополнительных 100 кубов залили там, где должна быть кладка. Или наоборот. Смета скачет туда-сюда, потом ещё в процессе "подогнать П к Р и к факту" много денег утекает. Или проектировщик, придурок, нарисовал места складирования под открытым небом. В свою очередь прораб, придурок, скинул всё прям на землю, без подготовки, без укрытий. Арматура заржавела, сыпучие материалы взмокли. Минус деньги. Или склад не закрыли, рабочие половину товара вынесли под продажу, половину потеряли, а в помещении склада ещё и опорожнялись в процессе. Минус деньги. Проектировщик с архитектором отрисовали дорогущий фасад, который перестал сотрудничать с РФ. Или в смете итальянские лифты, пути к которым переплелись из-за санкций или стоимости топлива. Минус громадные деньги. Непрофессионализм и разрозненность процессов банкротят сильнее курса валют и инфляции.6
